Ход строительства ЖК Удобный

Новый, современный жилой комплекс “Удобный” расположен в центре города по адресу Среднефонтанский переулок 1-А. Выгодное расположение комплекса — это заведомо выгодное преимущество. Комфорт, который зависит от удачной локации, вряд ли можно променять на другие удобства. ЖК “Удобный” застройщик ООО “Дуэт” разработали проект, который совмещает в себе требования к жизни в современном новострое. ЖК “Удобный” состоит из четырёх пусковых комплексов из которых три жилых дома (пусковые комплексы №1,2,3) этажностью 22-24-22 этажа и двухэтажного паркинга (пусковой комплекс №4)

Апрель 2025

1-й Пусковой Комплекс (1ПК)

  • Общестроительные и инженерные работы:
  • Обработка лестничных клеток в паркинге под покраску
  • Сверление отверстий в подвале

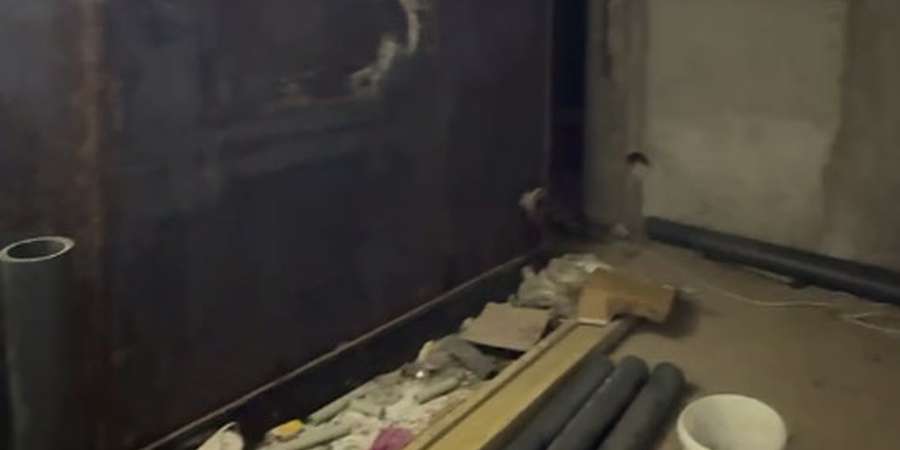

  • Монтаж систем канализации ниже отметки 0.000
  • Гидравлическое испытание систем отопления и водоснабжения
  • Испытание систем ОВ и ВК
  • Монтаж систем канализации ниже отм. 0.000
  • Фасадные и стеклянные конструкции:

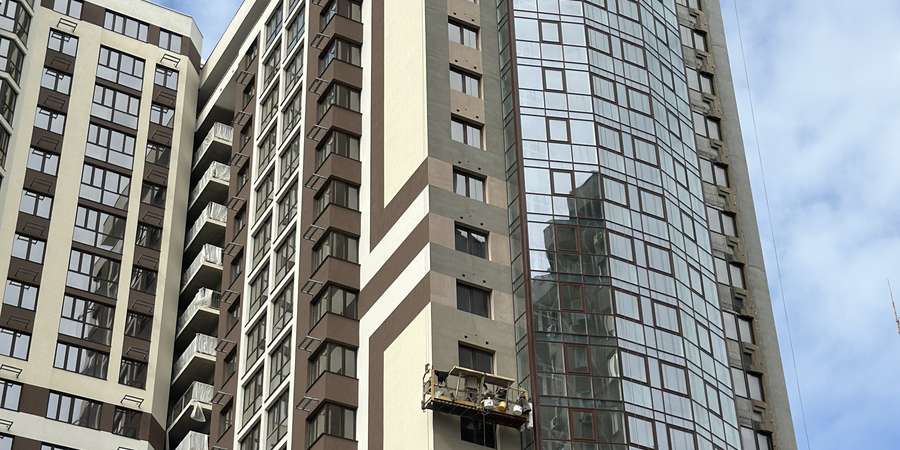

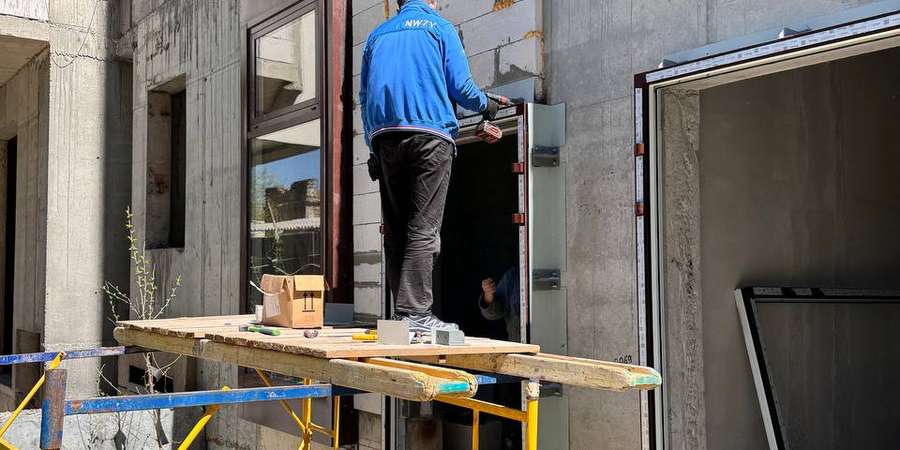

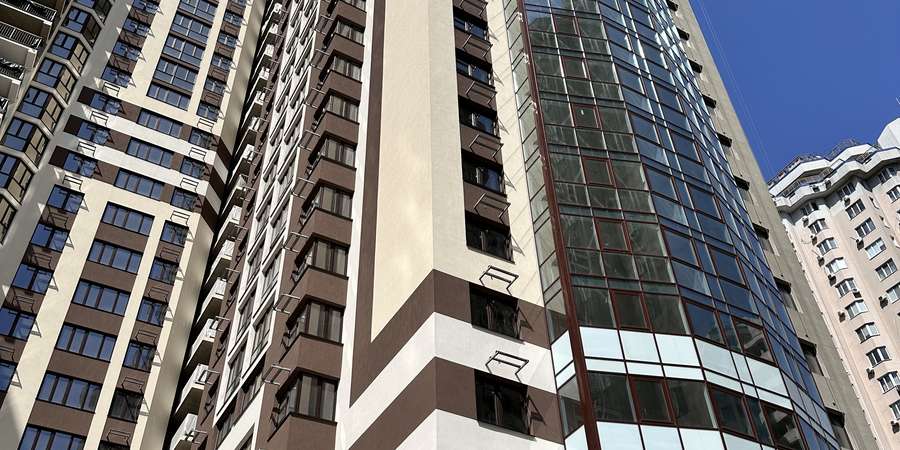

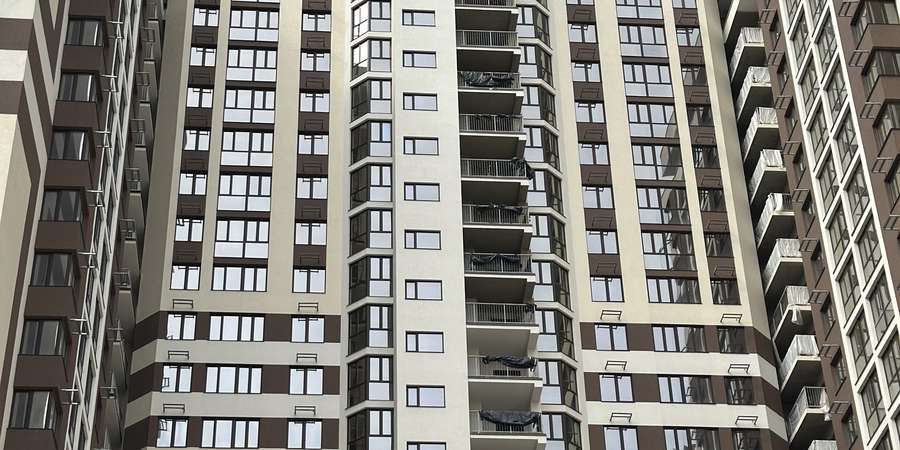

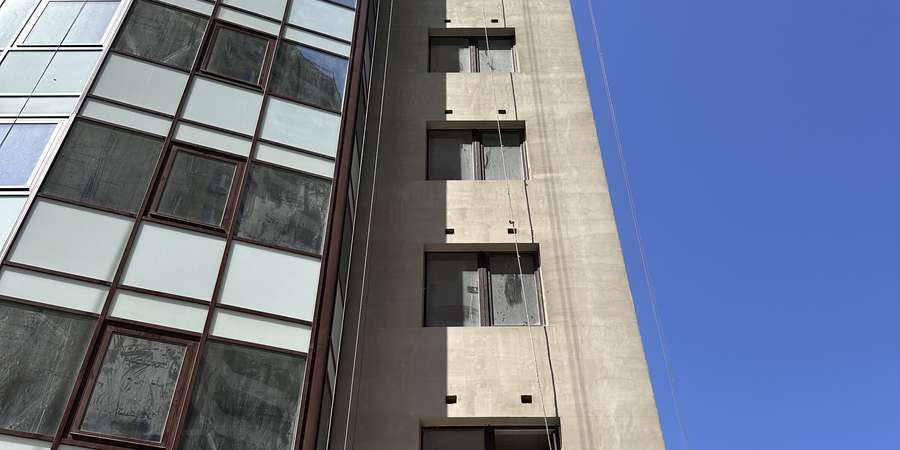

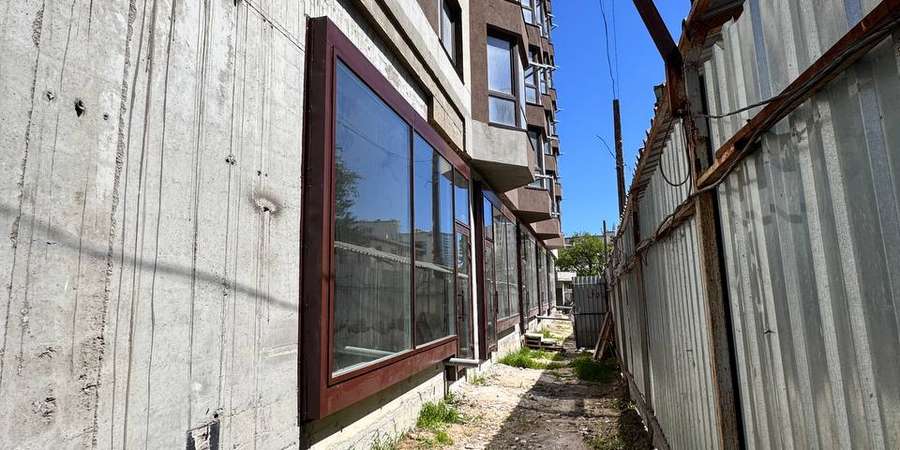

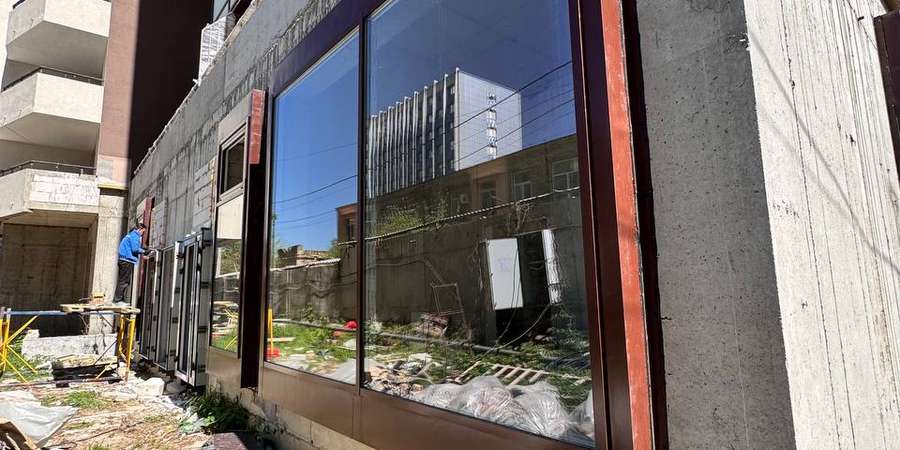

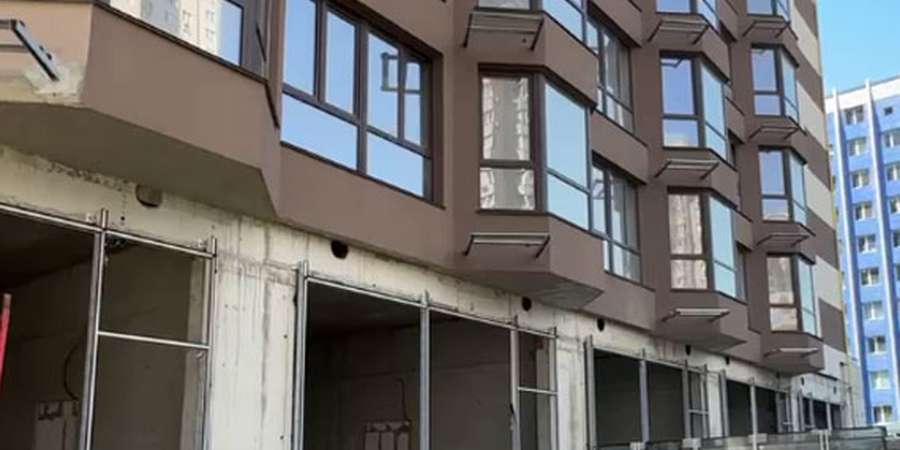

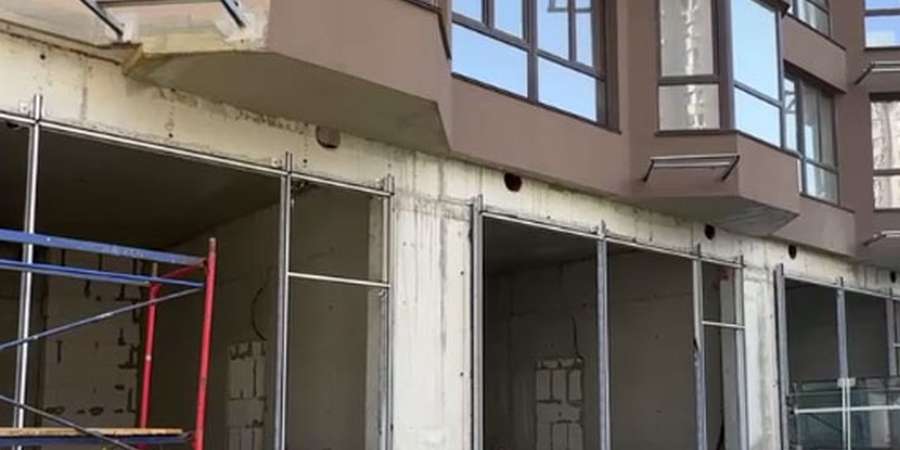

  • Завершен монтаж алюминиевых витражей на 1 этаже со стороны бисквитного переулка.
  • Завершается монтаж витражей и входной двери на торце со стороны Среднефонтанского переулка.
  • СДР (системы пожарной защиты):
  • Установлены клапаны дымоудаления (2-7 этажа)
  • Проложены кабельные линии пожарной сигнализации (2-7 этажа)
  • Установлены пожарные шкафы и щиты пожарной сигнализации (13–23 этажа)

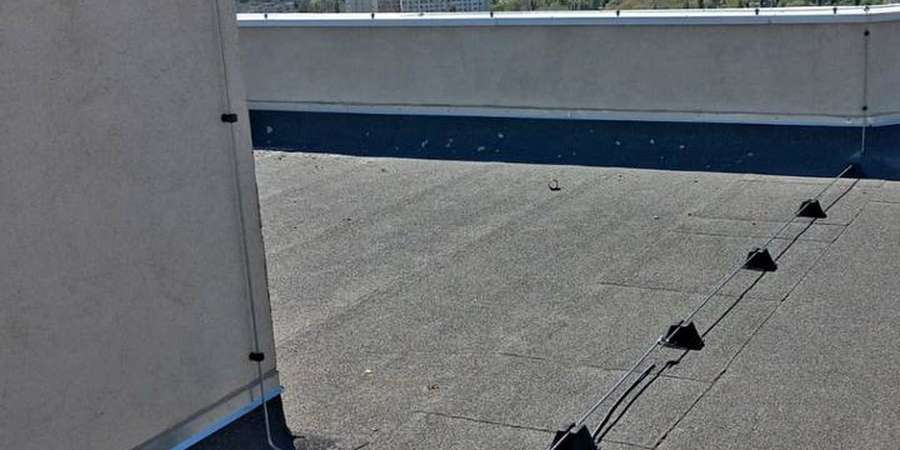

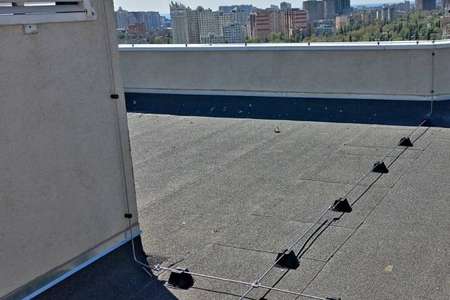

  • Смонтирована система молниезащиты на кровле
  • Отделочные работы:

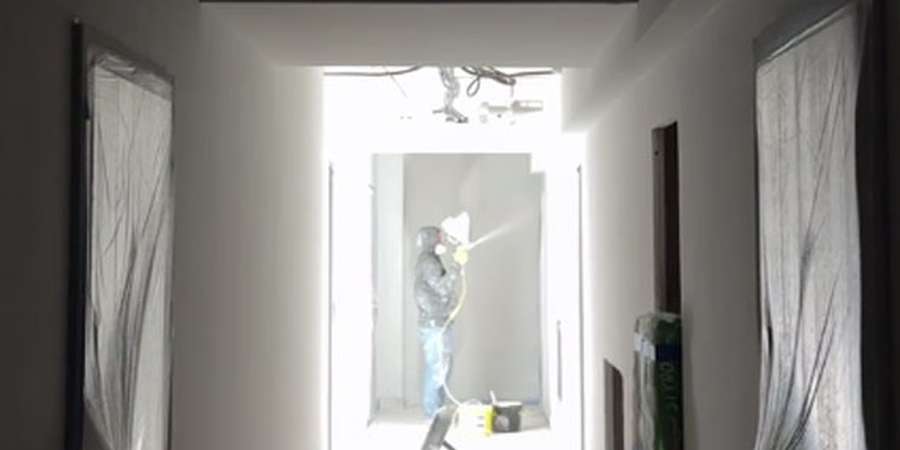

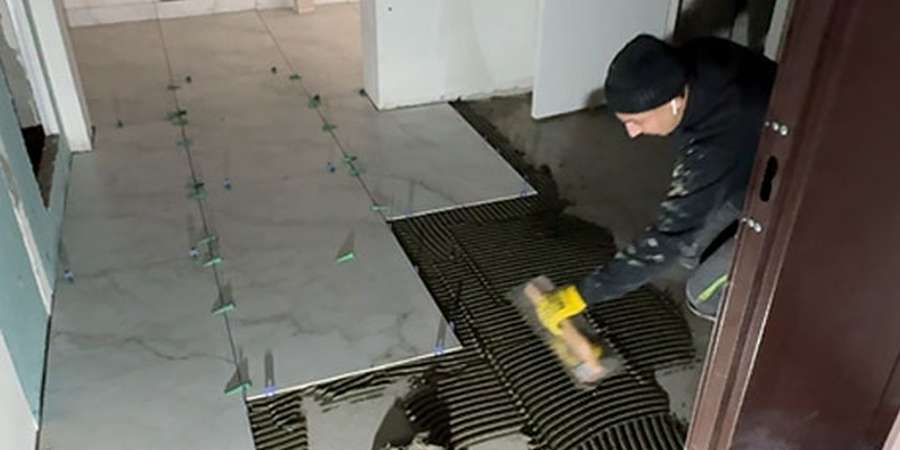

  • Подготовка стен (зачистка, заделка раковин) – этаж 1

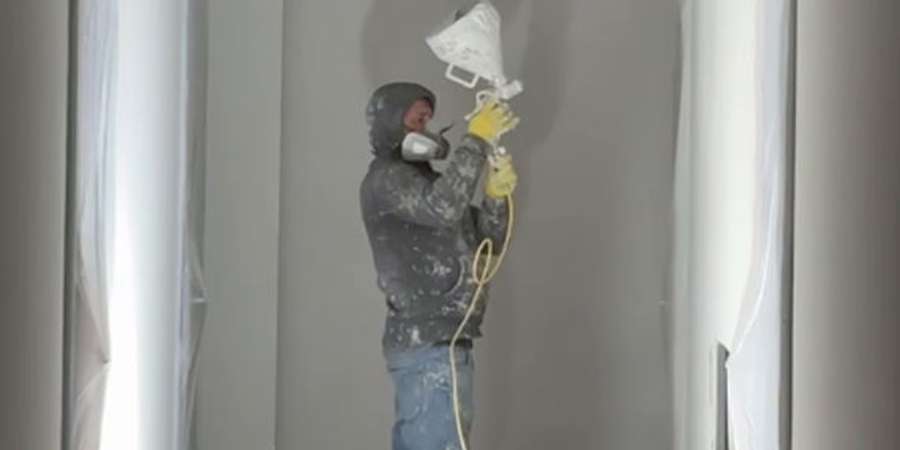

  • Нанесение кварц-грунта – этажи 1, 11, 13, 23

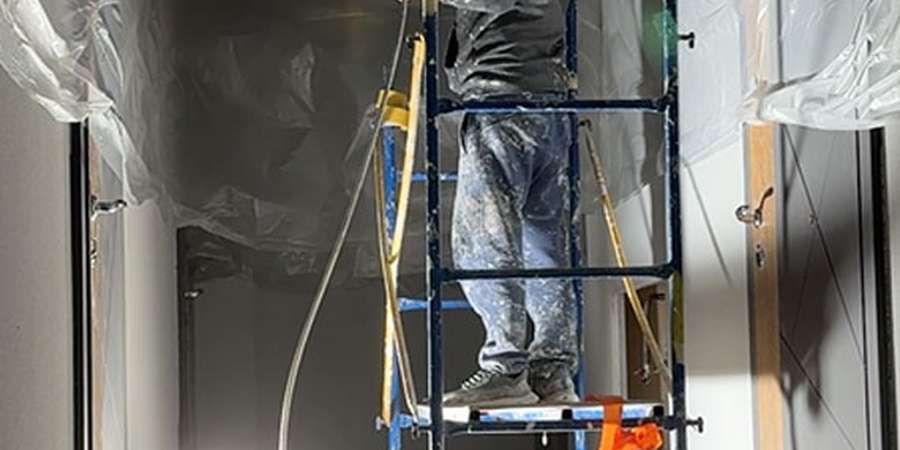

  • Малярные работы (структурная краска) – этажи 11, 13, 23
  • Оклеивание дверей и полов перед покраской – этажи 11, 13, 15 (лестничный марш), 23
  • Герметизация швов дверей, плитки и инженерных щитов – этажи 11, 13, 23

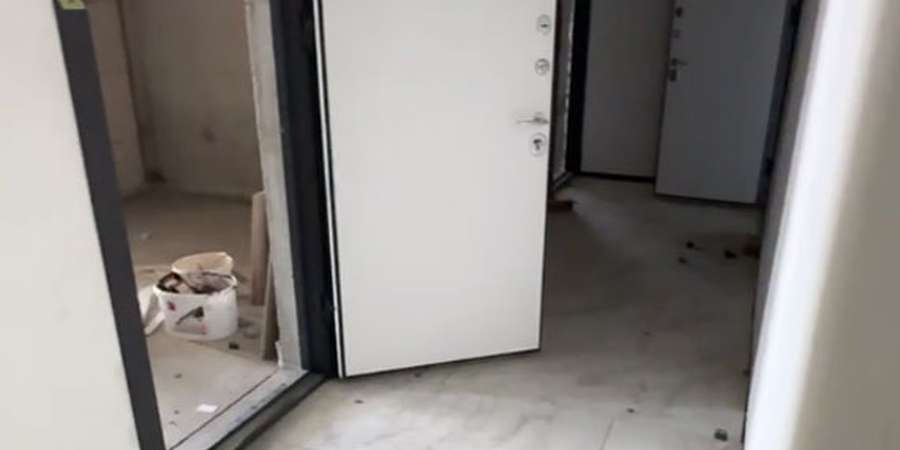

  • Монтаж дверей – этажи 8, 9, 10, 11, 12

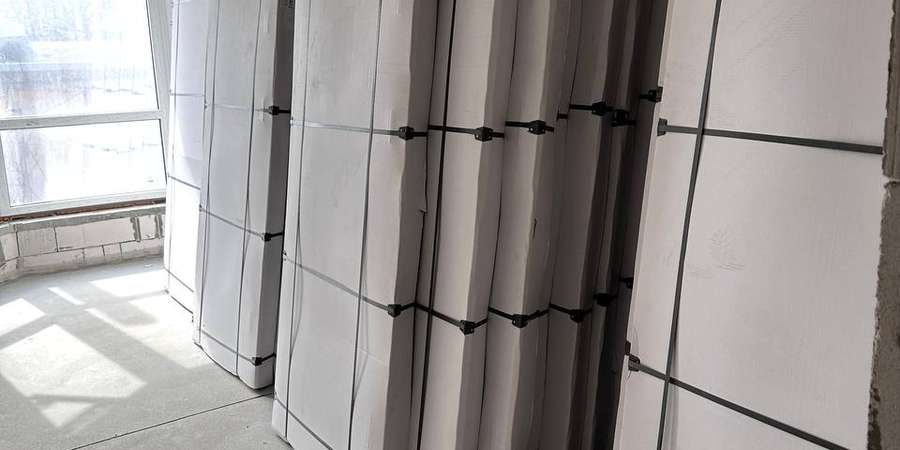

  • Монтаж ревизионных люков – этажи 11, 13, 15, 16, 17, 23
  • Устройство кладки дверных проемов – этаж 2

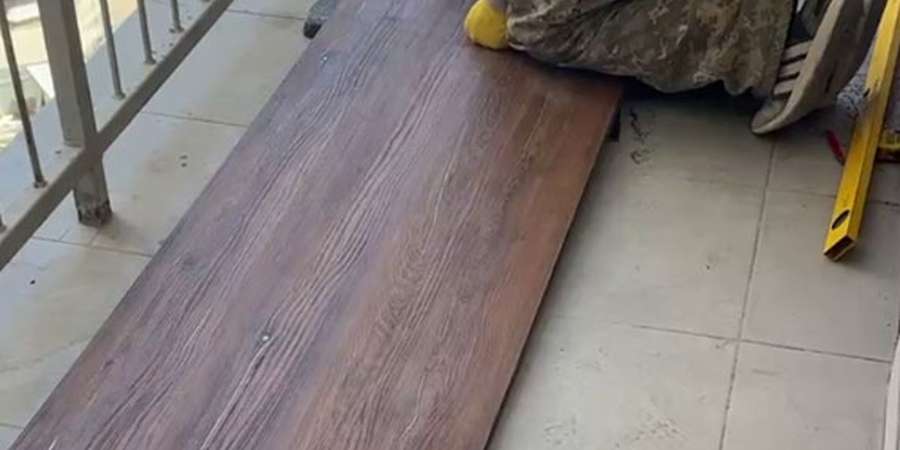

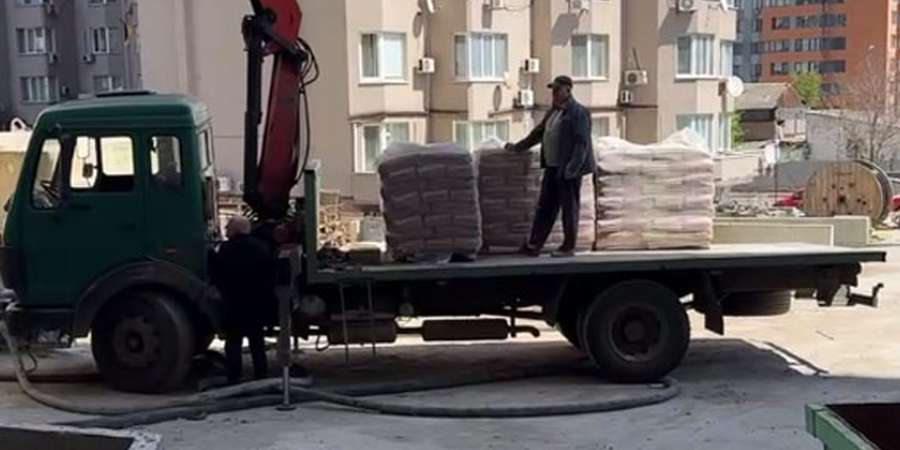

  • Устройство стяжки с приготовлением раствора – этаж 4
  • Малярные работы лестничного марша (окраска стен, потолка, пола с грунтованием) – этаж 15
  • Нанесение рисунков на лестничном марше – этаж 15
  • Штукатурка стен – этаж 23
  • Поклейка сетки, заделка стыков гипсокартона – этаж 23
  • Монтаж перфорированного уголка – этаж 23
  • Шпаклевка стен с грунтованием – этаж 23
  • Монтаж потолков:

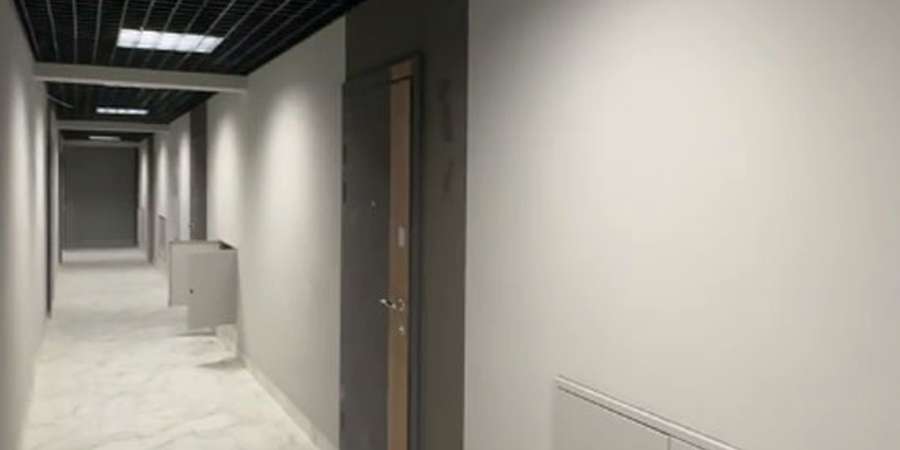

  • Потолки типа «грильято» – этажи 11, 13, 16, 17, 23

2-й Пусковой Комплекс (2ПК)

  • Строительно-монтажные работы:
  • Обработка лестничных клеток (12-17 этажей)
  • Укладка проемов (4–24 этажа)
  • Инженерные сети ОВ и ВК:
  • Поквартирная разводка труб ОВ и ВК в конструкции пола (1–2 этажа)

3-й Пусковой Комплекс (3ПК)

  • Укладка:
  • Укладка газоблока во входной группе
  • Фасад:
  • Завершены фасадные работы со стороны торца.
  • Витражи:
  • Смонтированы опорные элементы и рамы алюминиевых витражей на 1 этаже.
  • Доставлены на площадку стеклопакеты для монтажа витражей и дверей.
  • СПЗ:
  • Установка пожарных клапанов (ДК) – 7–2 этажа
  • Прокладка кабельных линий сигнализации – 2–7 этажа

4-й Пусковой Комплекс (4ПК)

  • Укладка:
  • Кладка газоблочной стены – 11 м³
  • Инженерия, вентиляция, паркинг:

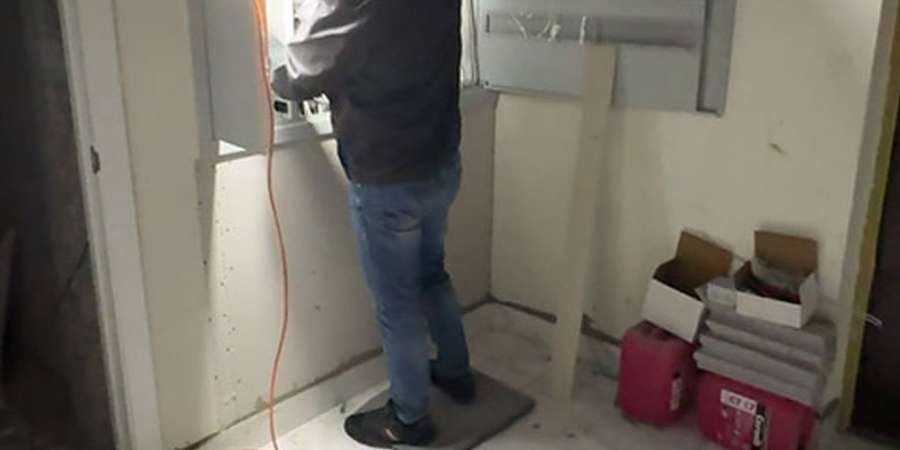

  • Монтаж приточной и вытяжной вентиляции на отм. -1.600
  • Паркинг (общее):
  • Уборка и шлифовка паркинга на -1 этаже
  • Начата шлифовка на -2 этаже.
  • Забетонирован пандус въезда со стороны Бисквитного переулка

Одесса,
ул. Среднефонтанская, 19-г,
ТЦ «Кристалл» офис 1

+38 (048) 789 44 50
+38 (068) 897 67 50
+38 (093) 000 77 50

График работы:

ПН-ПТ: 10.00-19.00

СБ: 11.00-16.00

Выходной — воскресенье
