Ход строительства ЖК Удобный

Новый, современный жилой комплекс “Удобный” расположен в центре города по адресу Среднефонтанский переулок 1-А. Выгодное расположение комплекса — это заведомо выгодное преимущество. Комфорт, который зависит от удачной локации, вряд ли можно променять на другие удобства. ЖК “Удобный” застройщик ООО “Дуэт” разработали проект, который совмещает в себе требования к жизни в современном новострое. ЖК “Удобный” состоит из четырёх пусковых комплексов из которых три жилых дома (пусковые комплексы №1,2,3) этажностью 22-24-22 этажа и двухэтажного паркинга (пусковой комплекс №4)

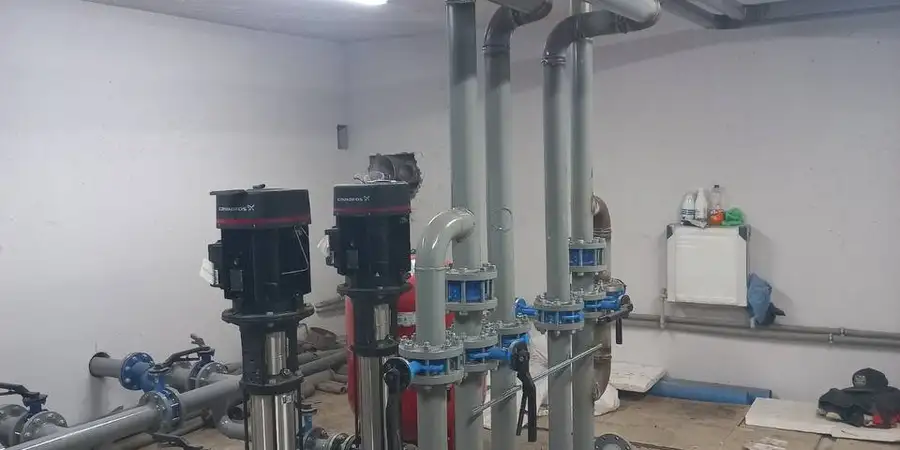

Апрель - Май 2026

🔷 Общий перечень выполненных работ за апрель–май

🔷 Фасадные работы и благоустройство / 1, 2, 3 секции

  • Завершена декоративная отделка фасадов со стороны двора.
  • Выполнены фасадные работы трансформаторной подстанции.

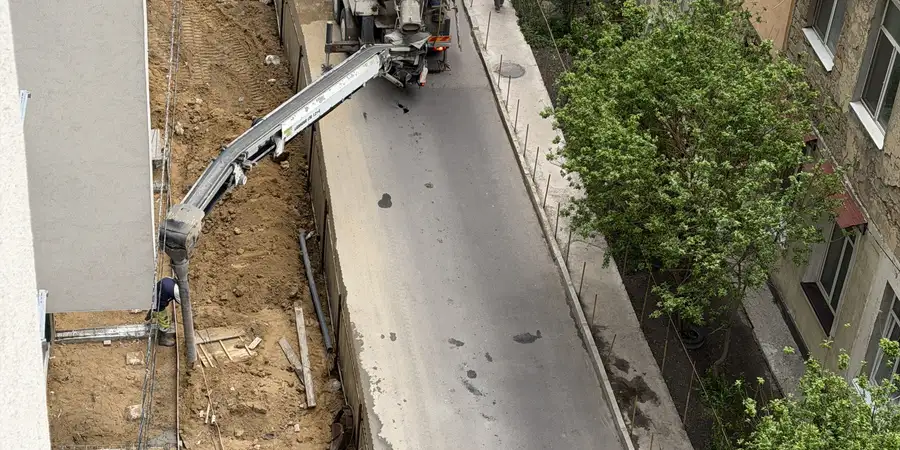

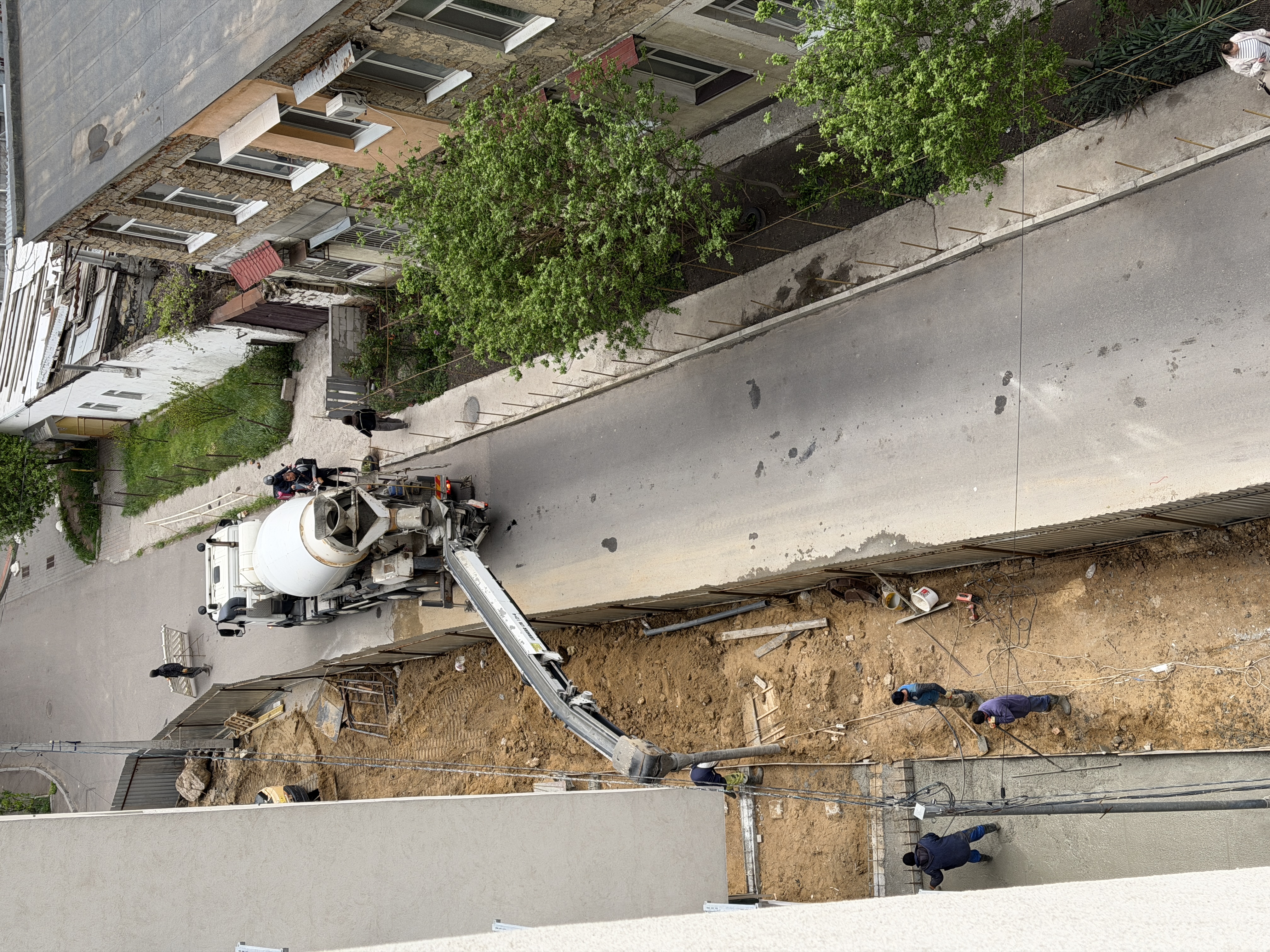

  • Завершено бетонирование отмостки 3 секции.

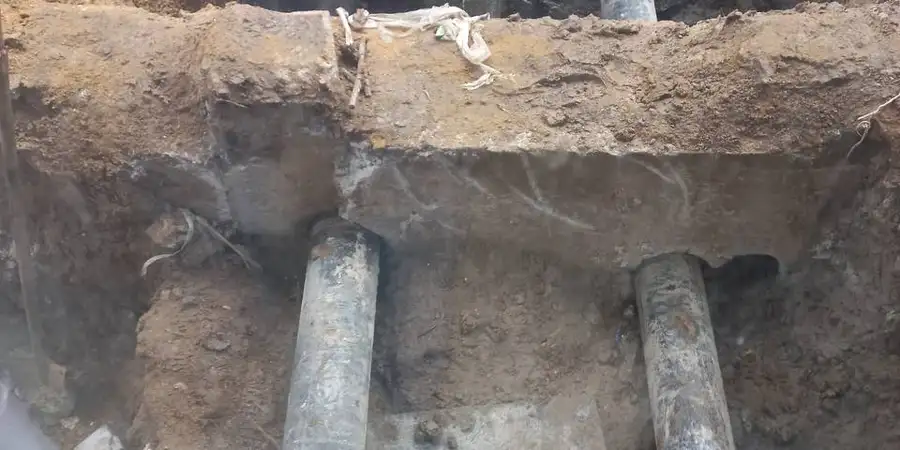

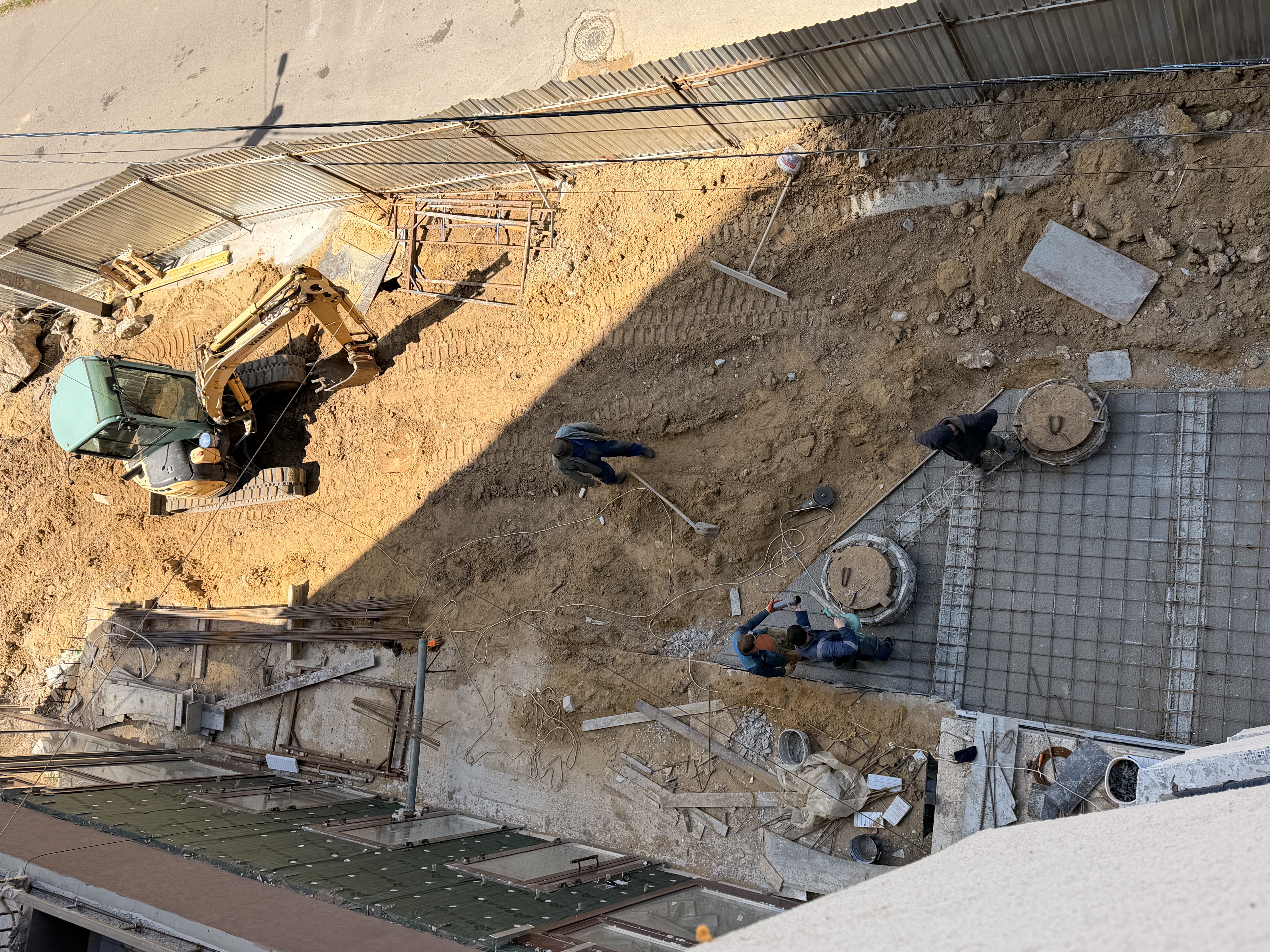

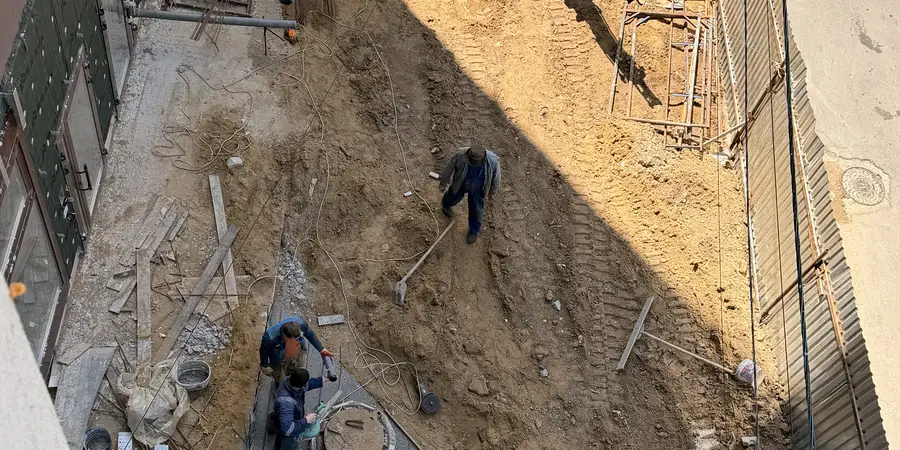

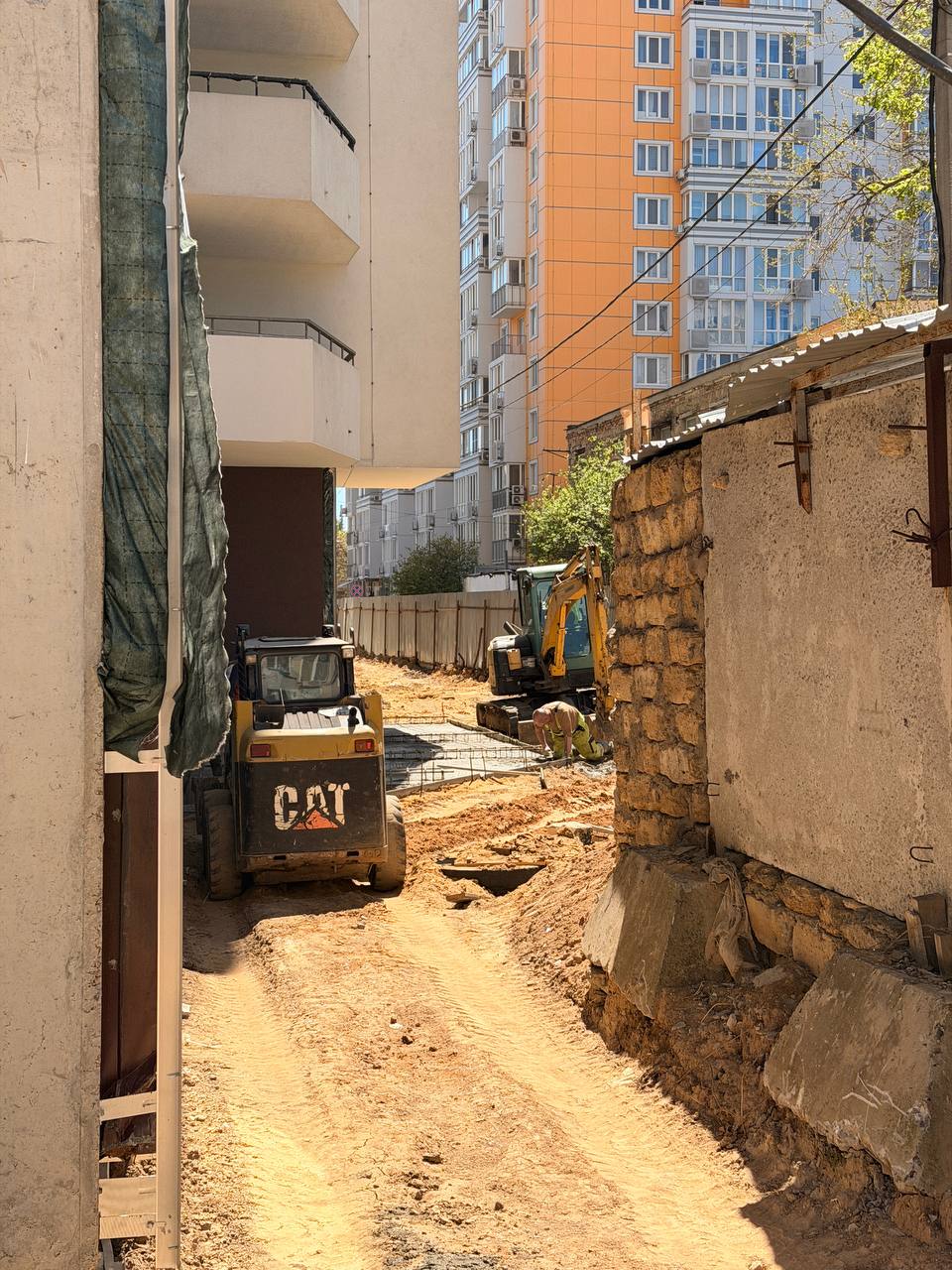

  • На 60% завершены работы по наружным сетям 1 и 2 секций со стороны Среднефонтанского переулка.

🔷 Фасадные работы / 3 секция

  • Продолжены работы по утеплению фасада 1 этажа.

🔷 Паркинг / двор

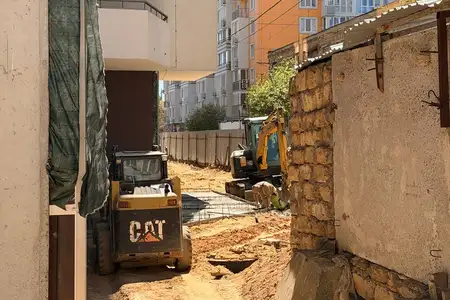

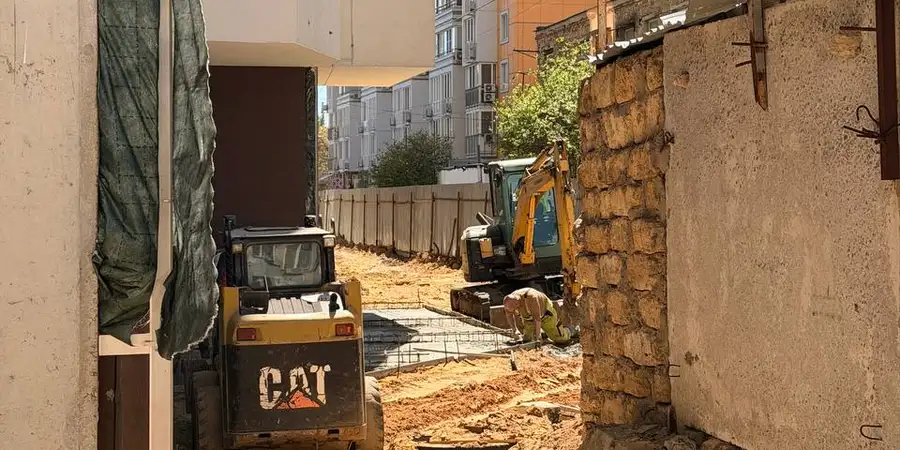

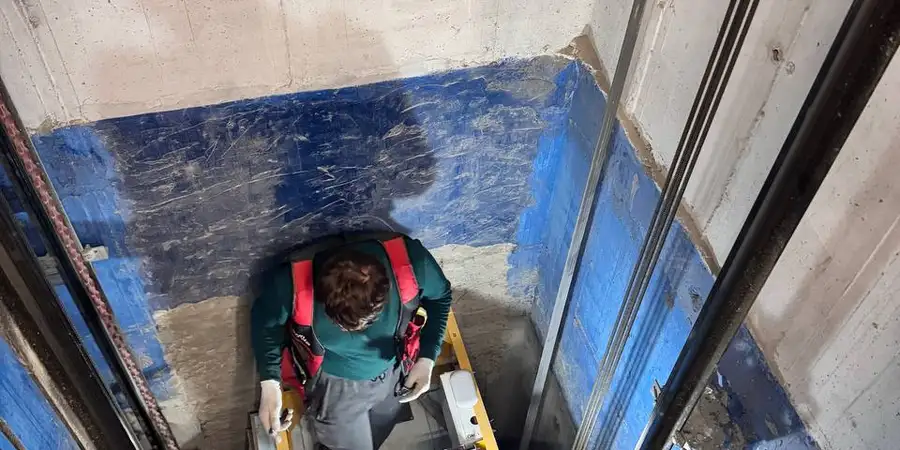

  • Начаты работы по гидроизоляции паркинга и дворовой части.

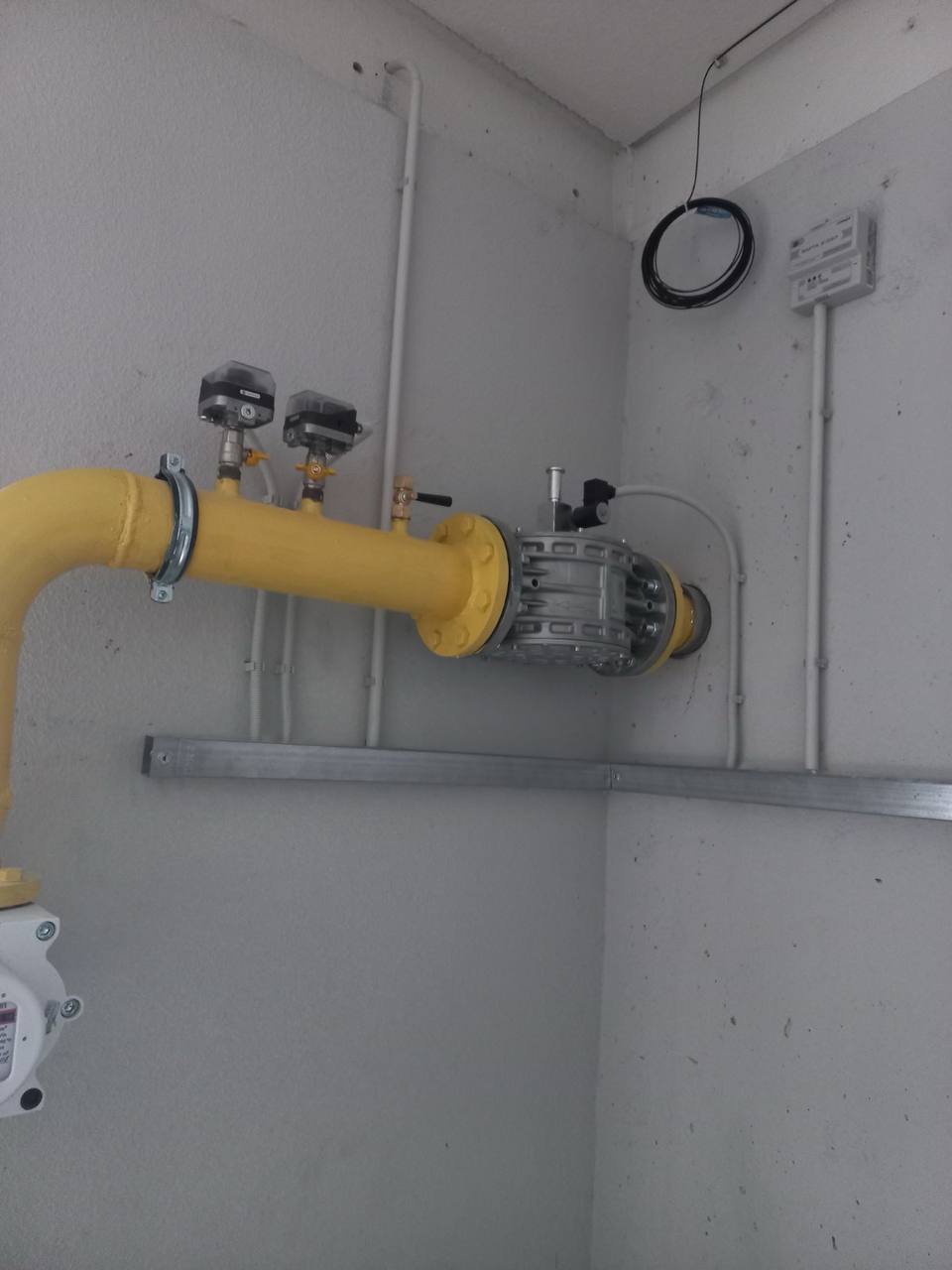

🔷 Наружные сети НВК

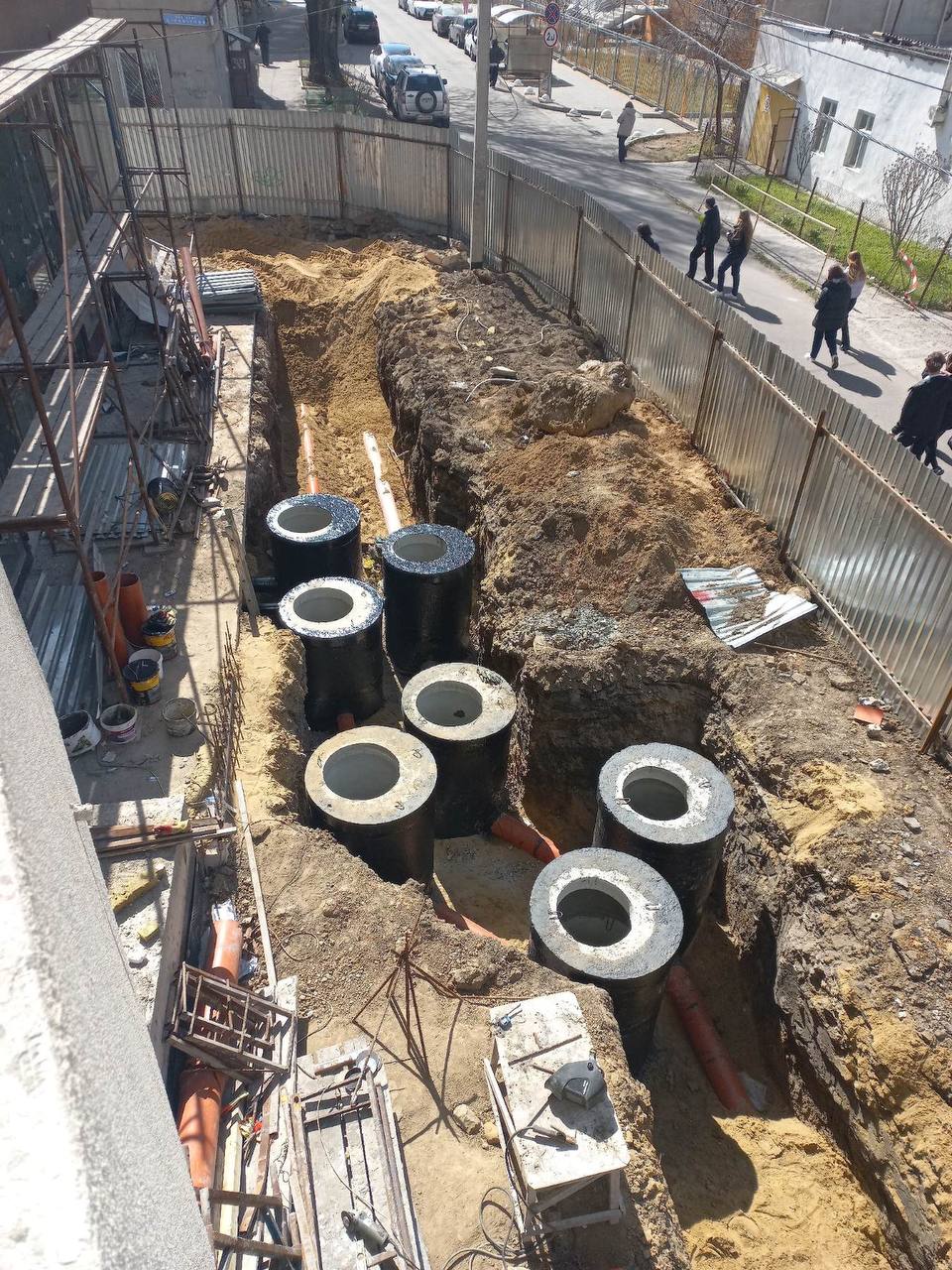

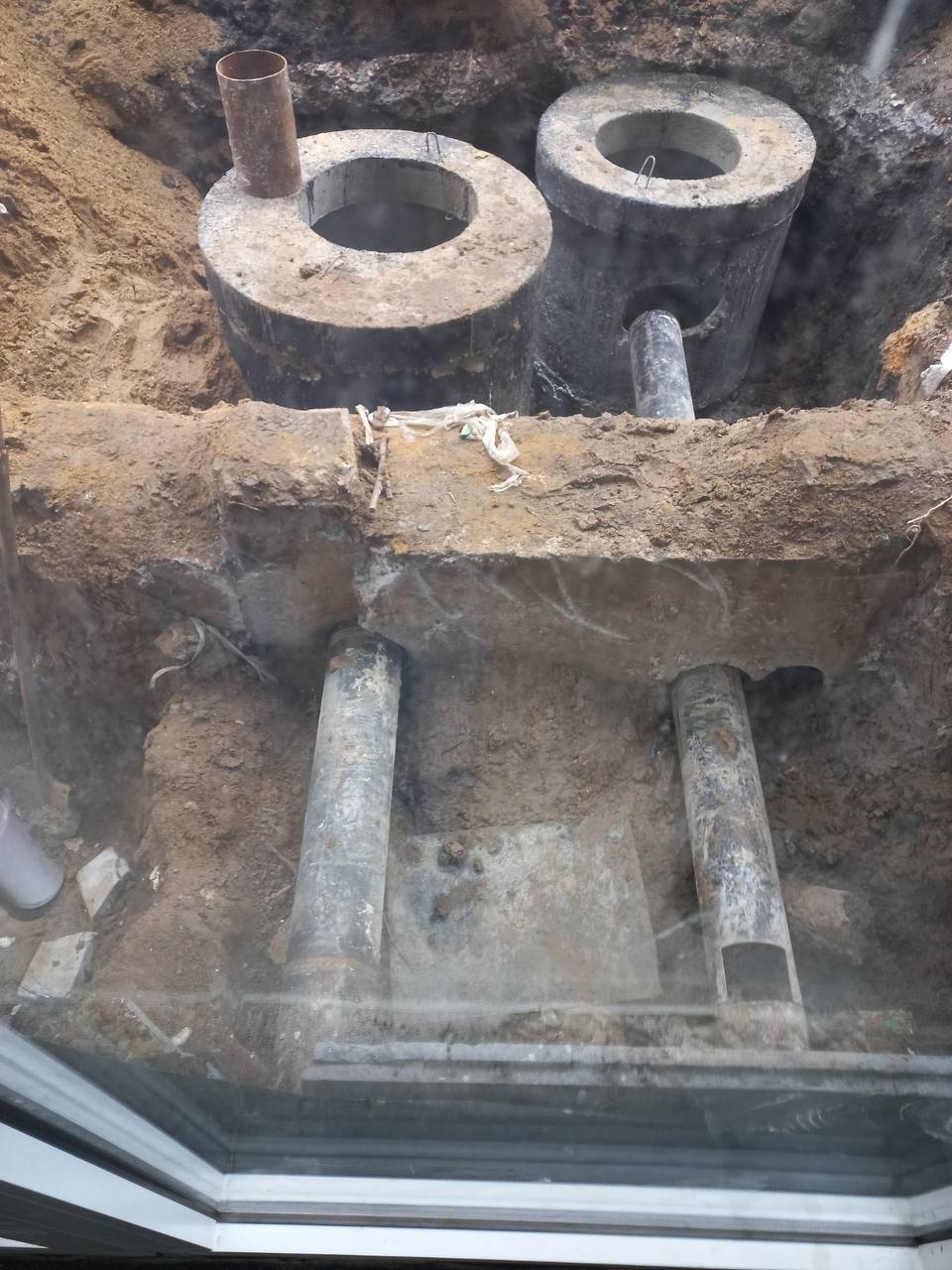

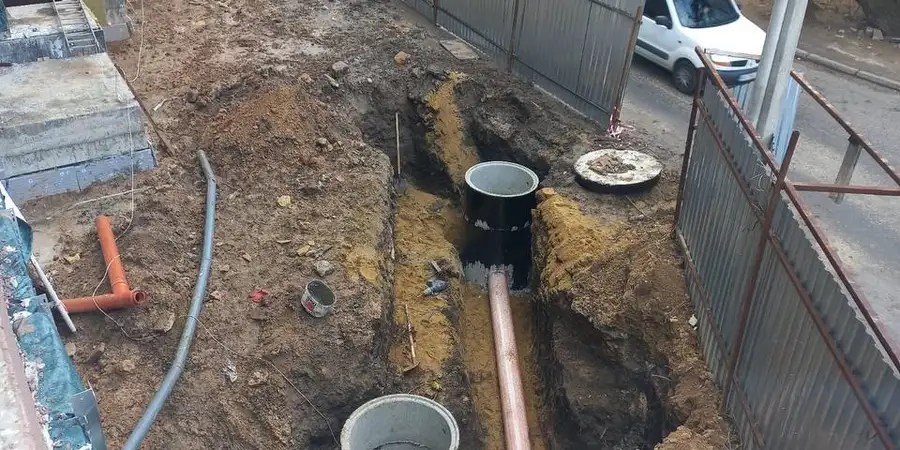

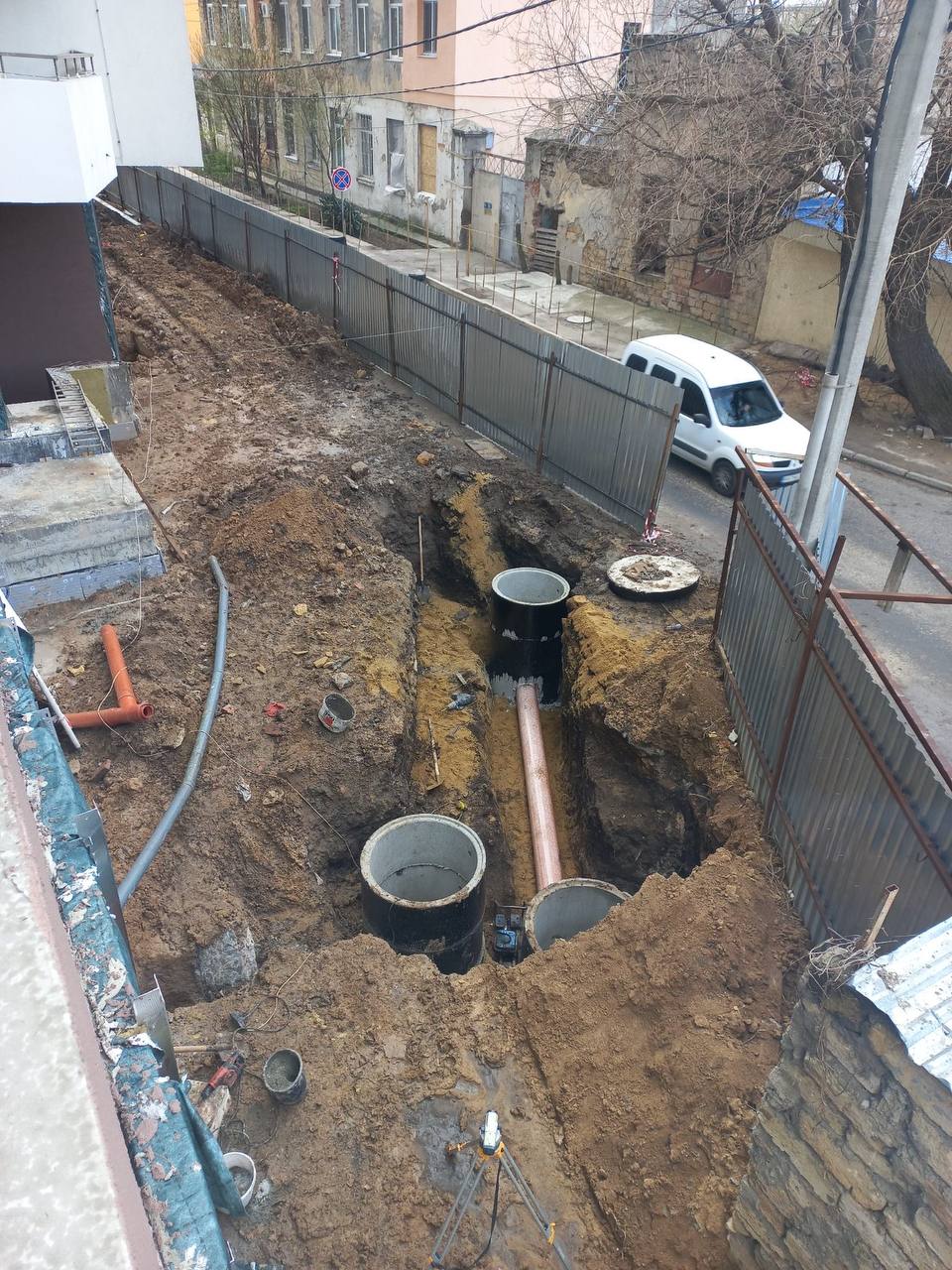

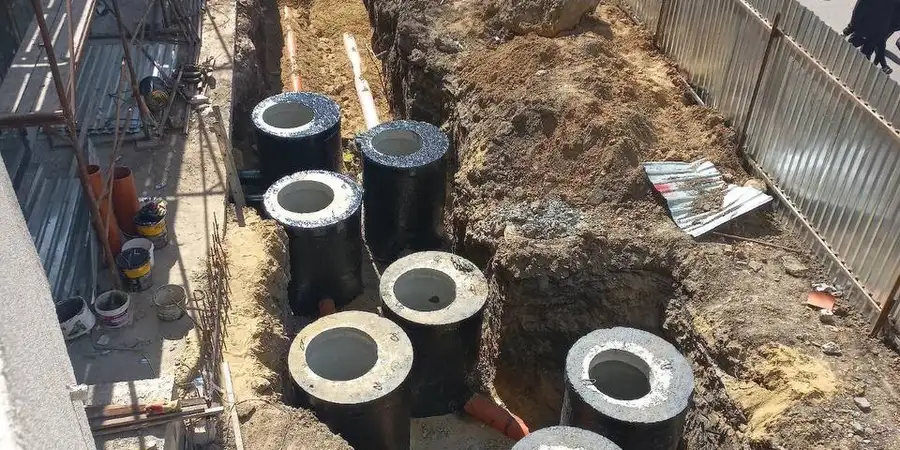

  • Выполняется монтаж наружных сетей ливневой и хозяйственно-фекальной канализации по Среднефонтанскому переулку.

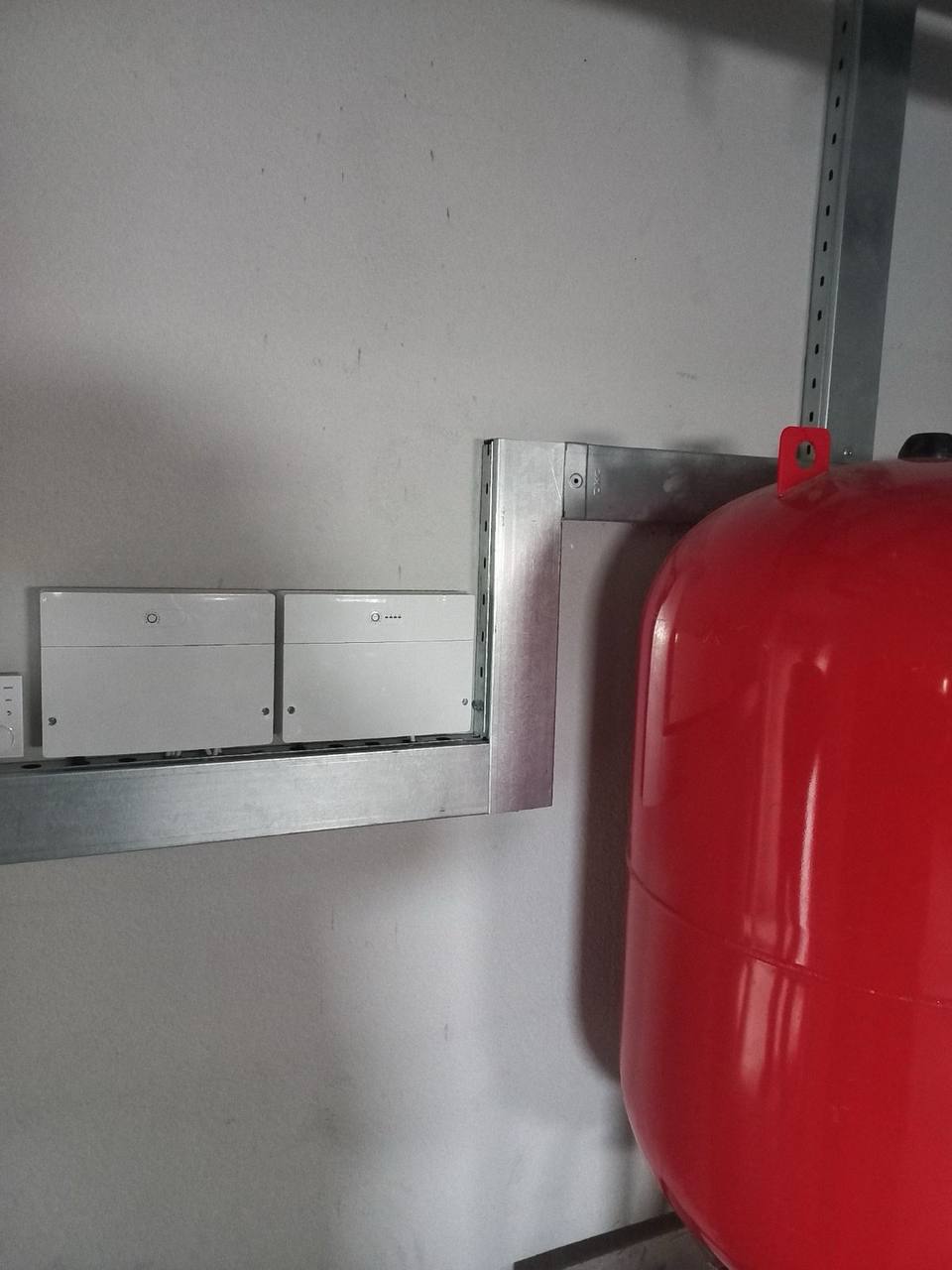

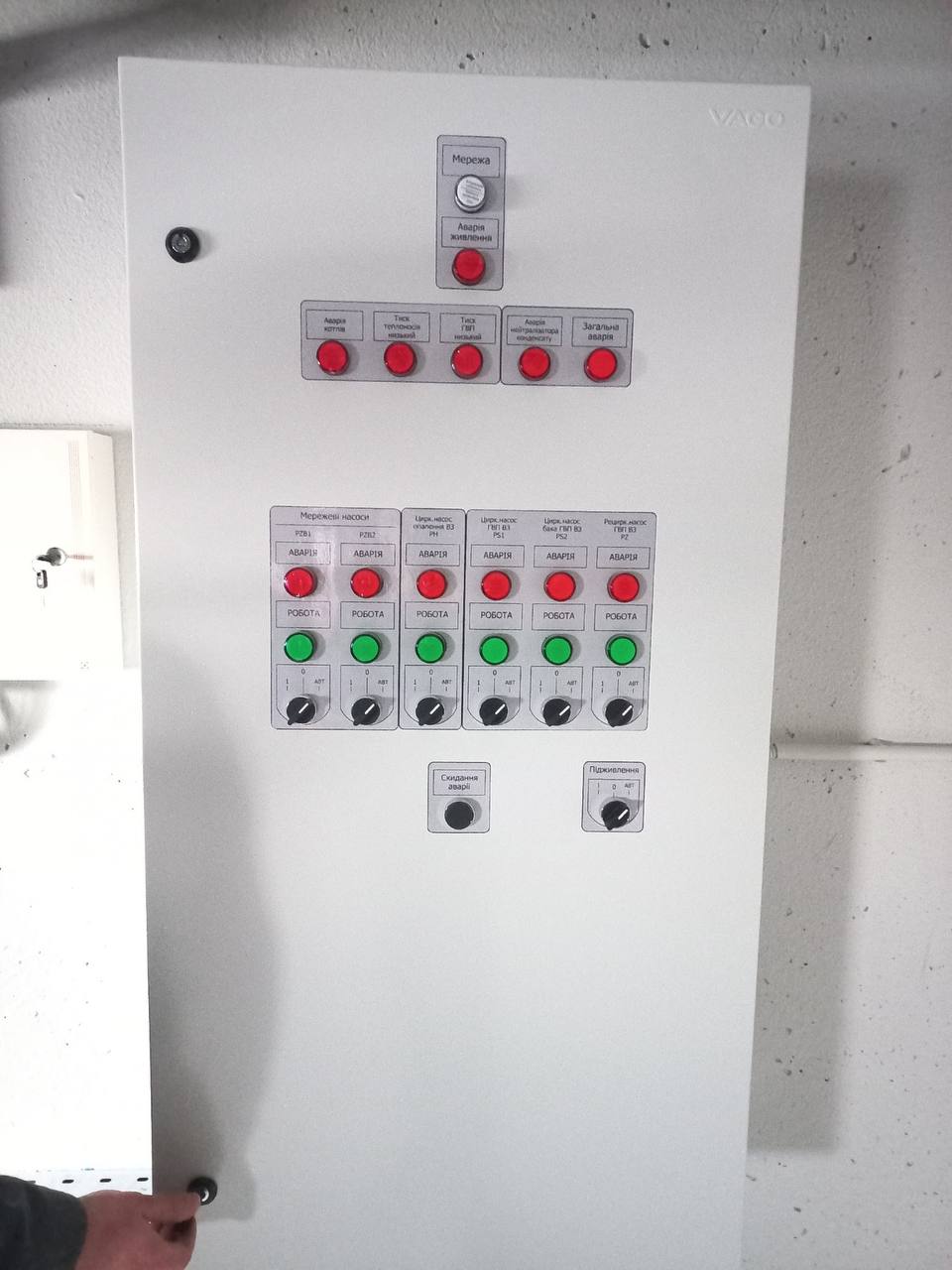

🔷 1 ПК / инженерные системы

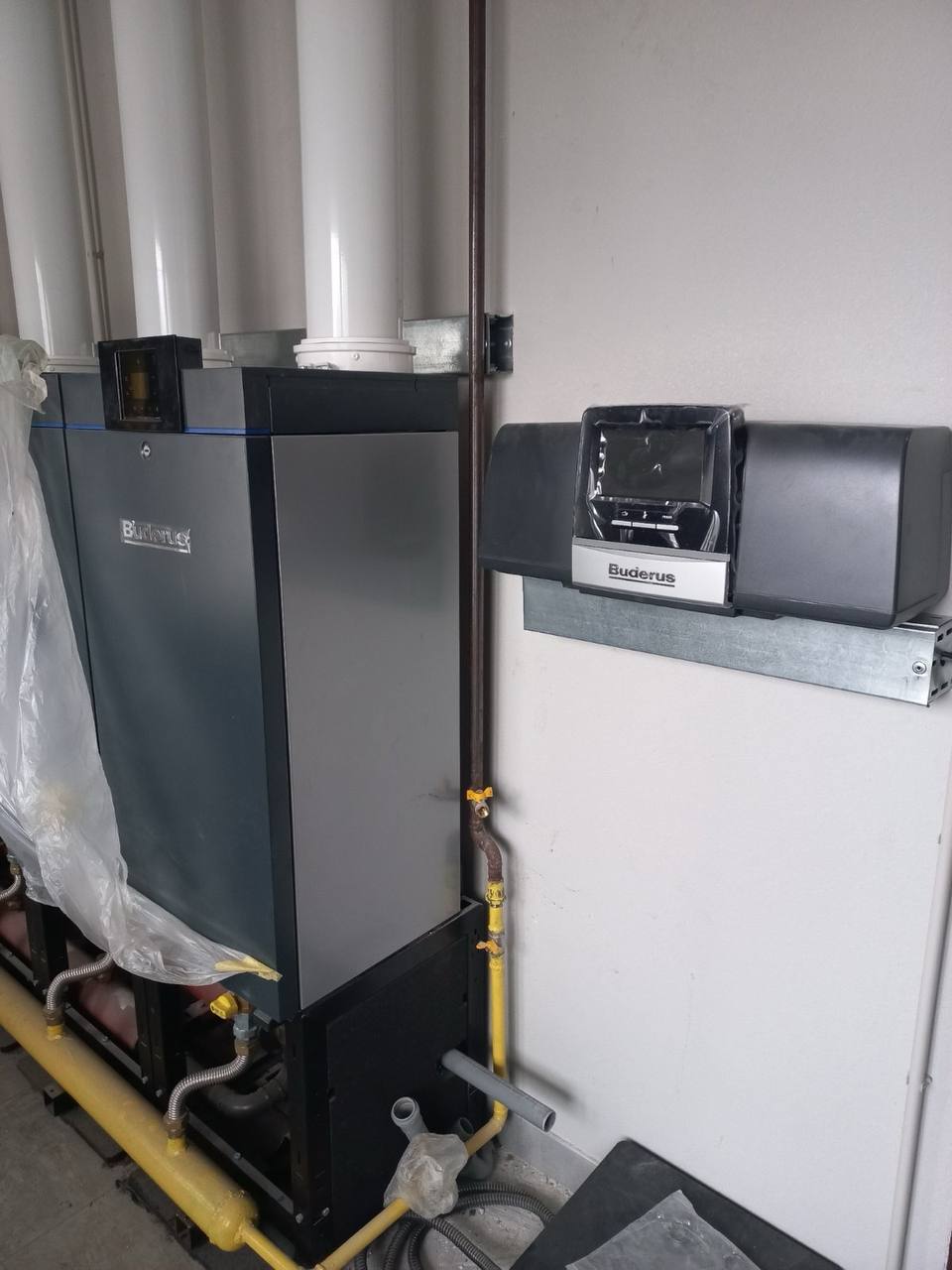

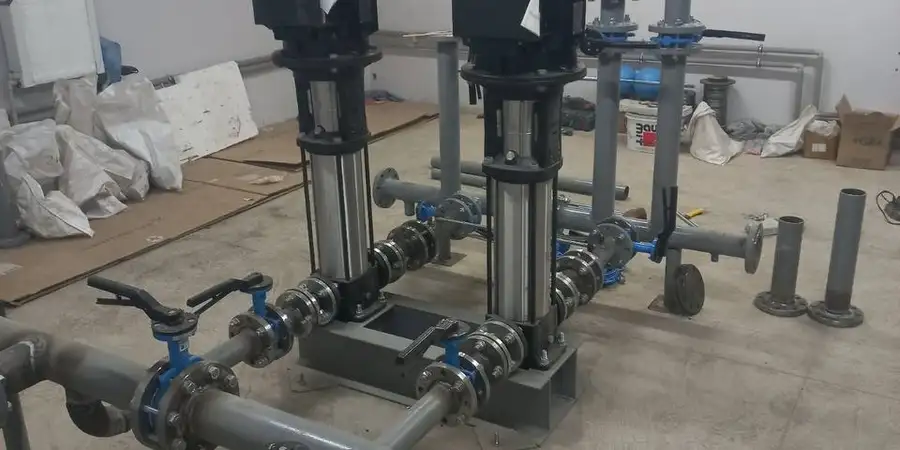

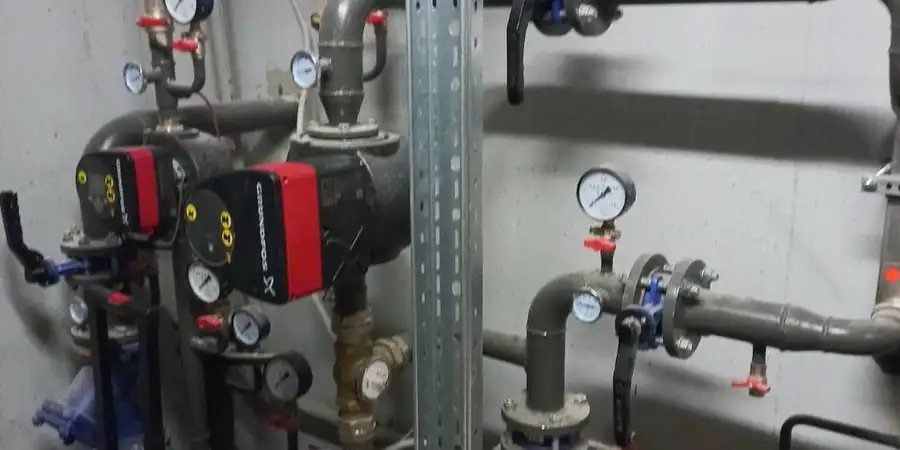

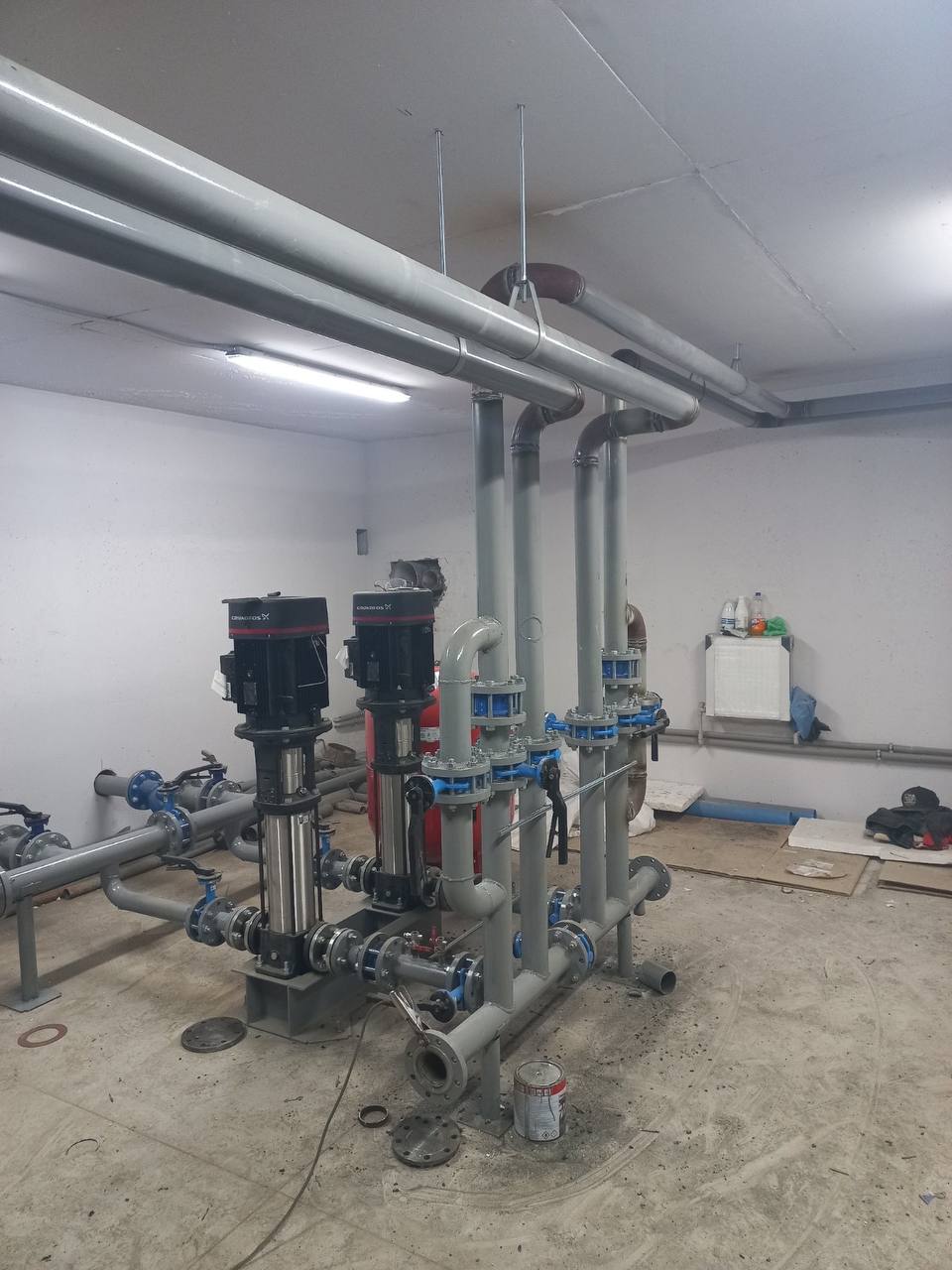

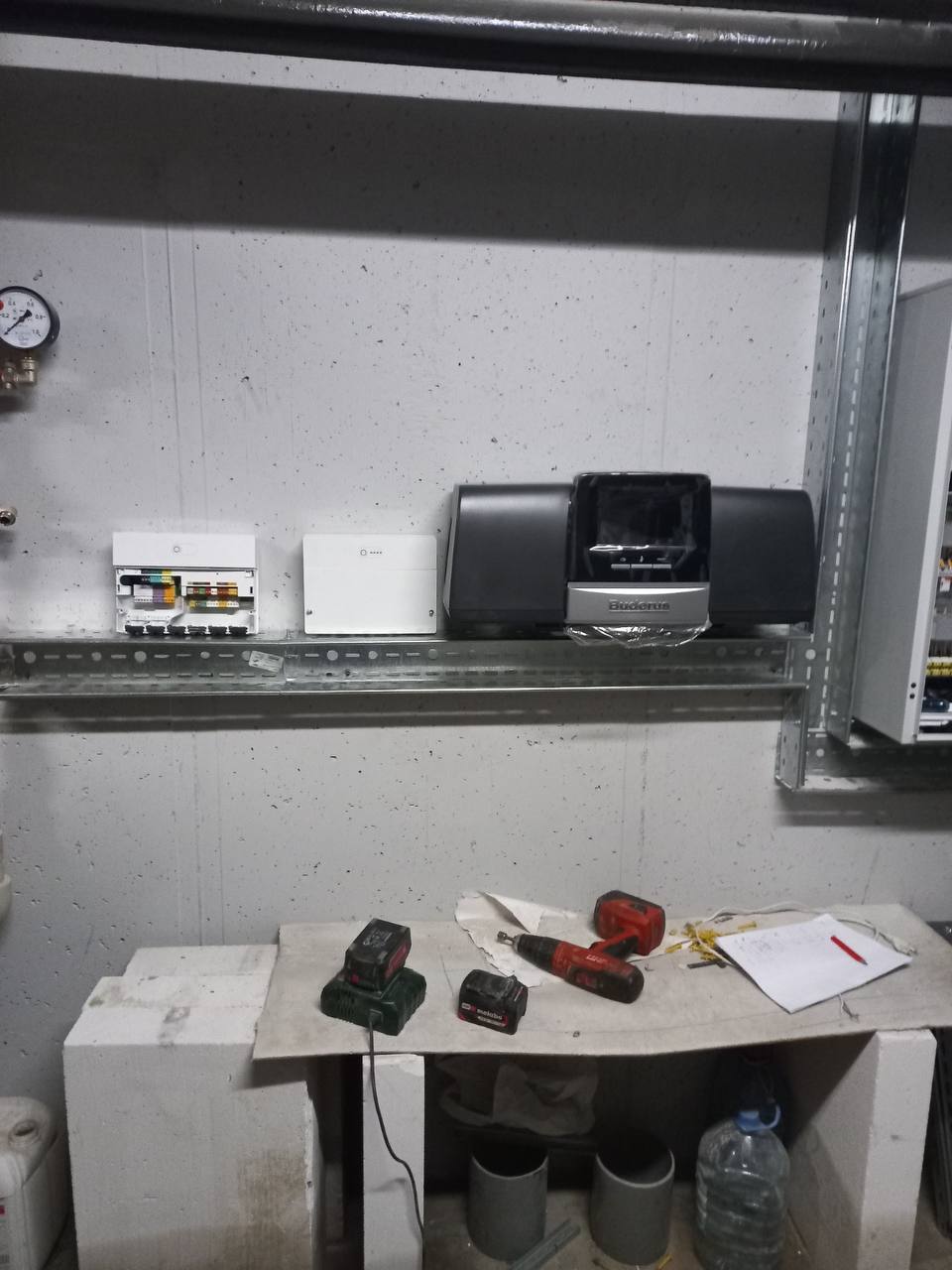

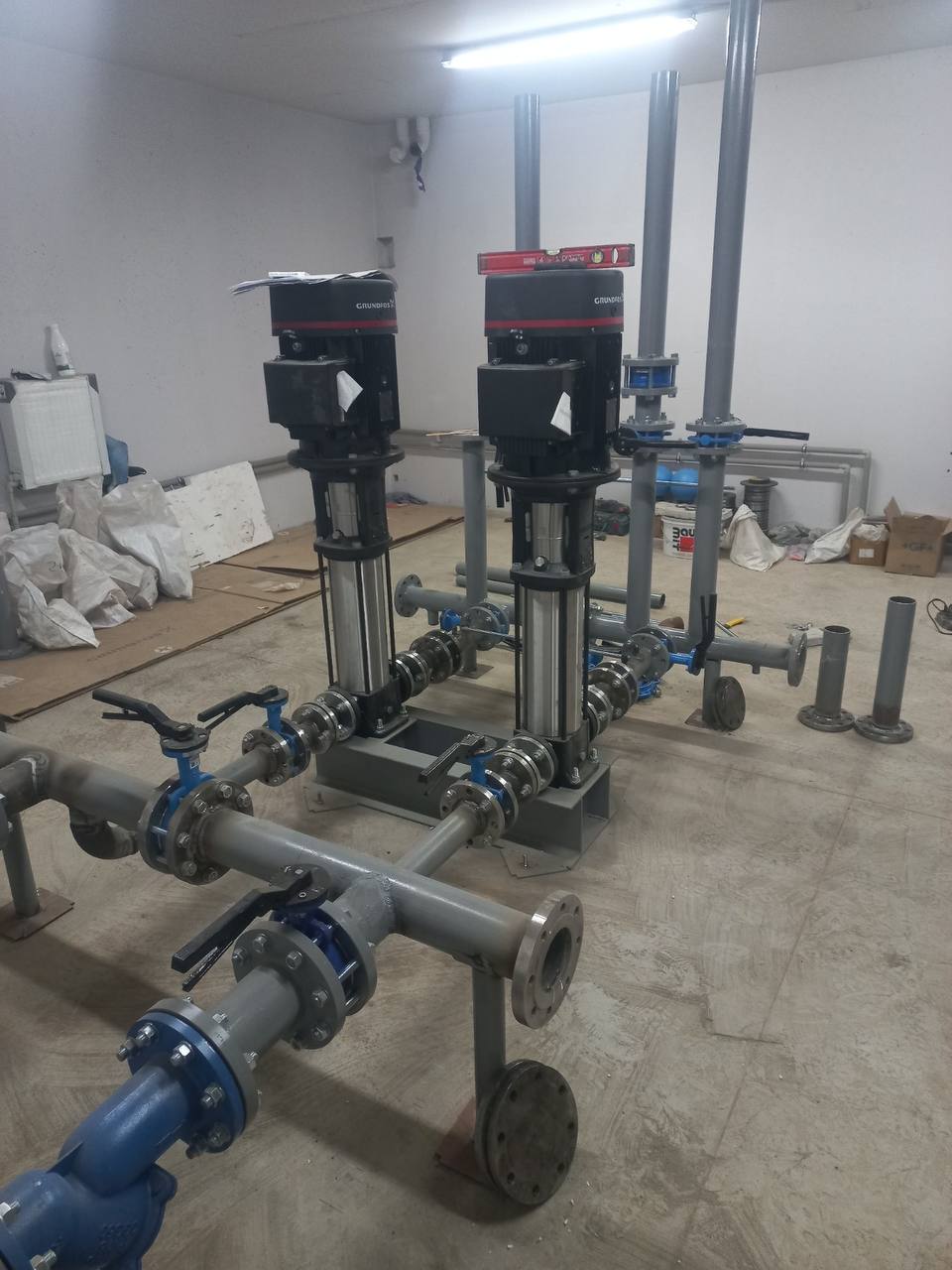

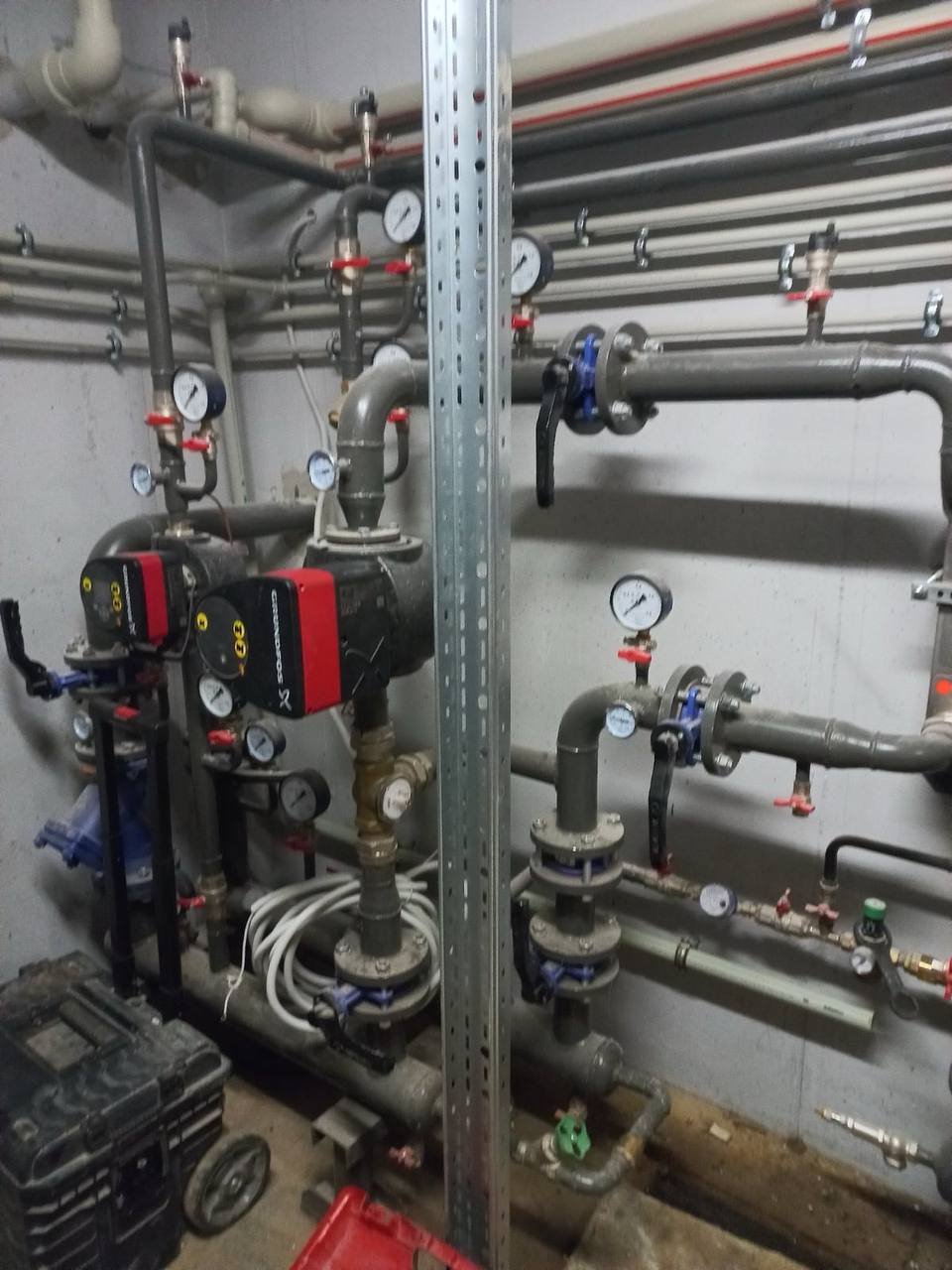

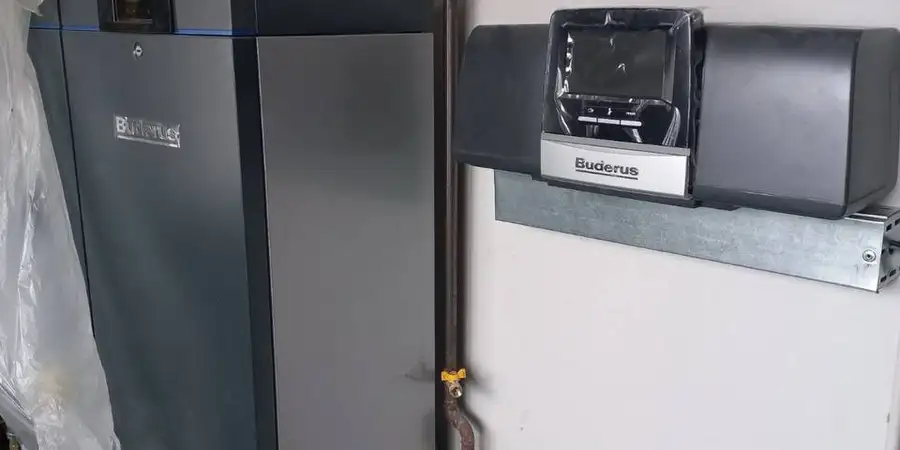

  • Выполняется монтаж насосной пожаротушения.

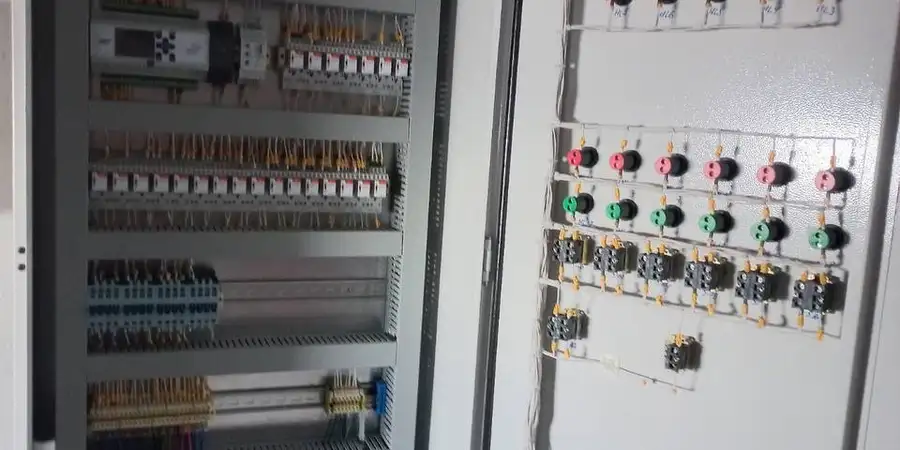

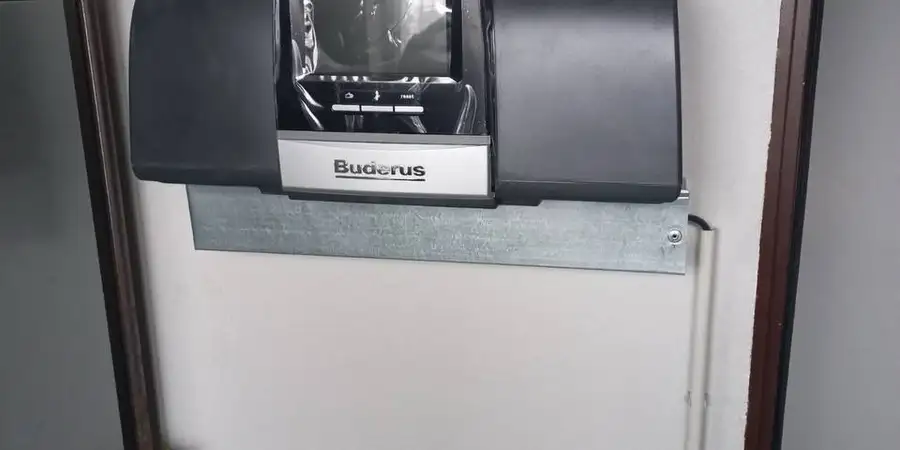

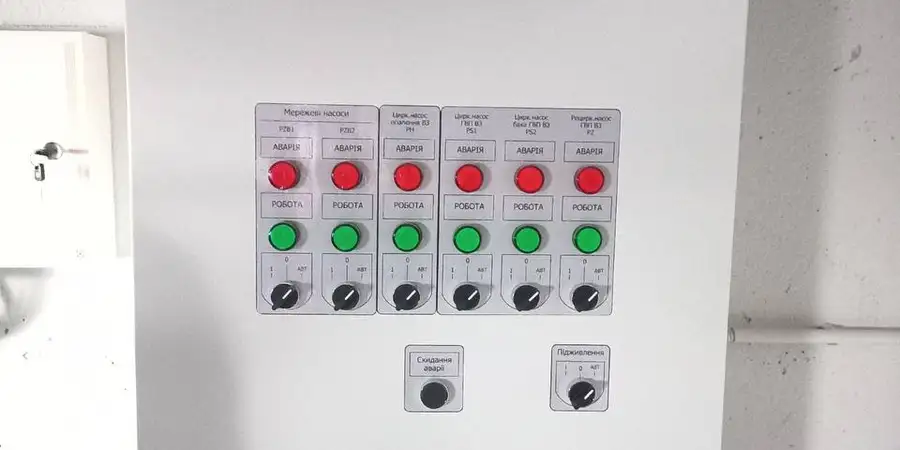

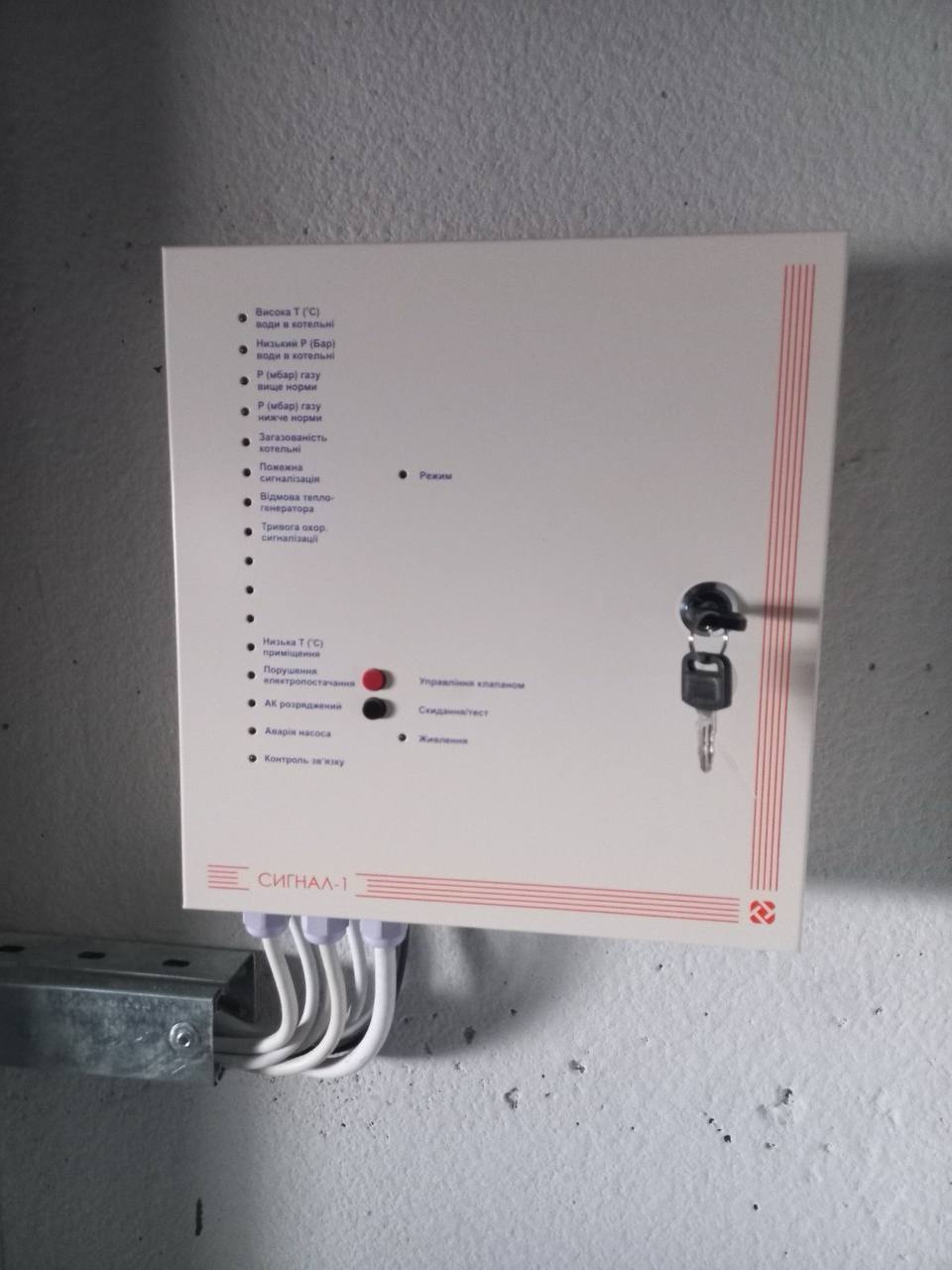

  • Выполняется монтаж щита управления и сигнализации котельной.

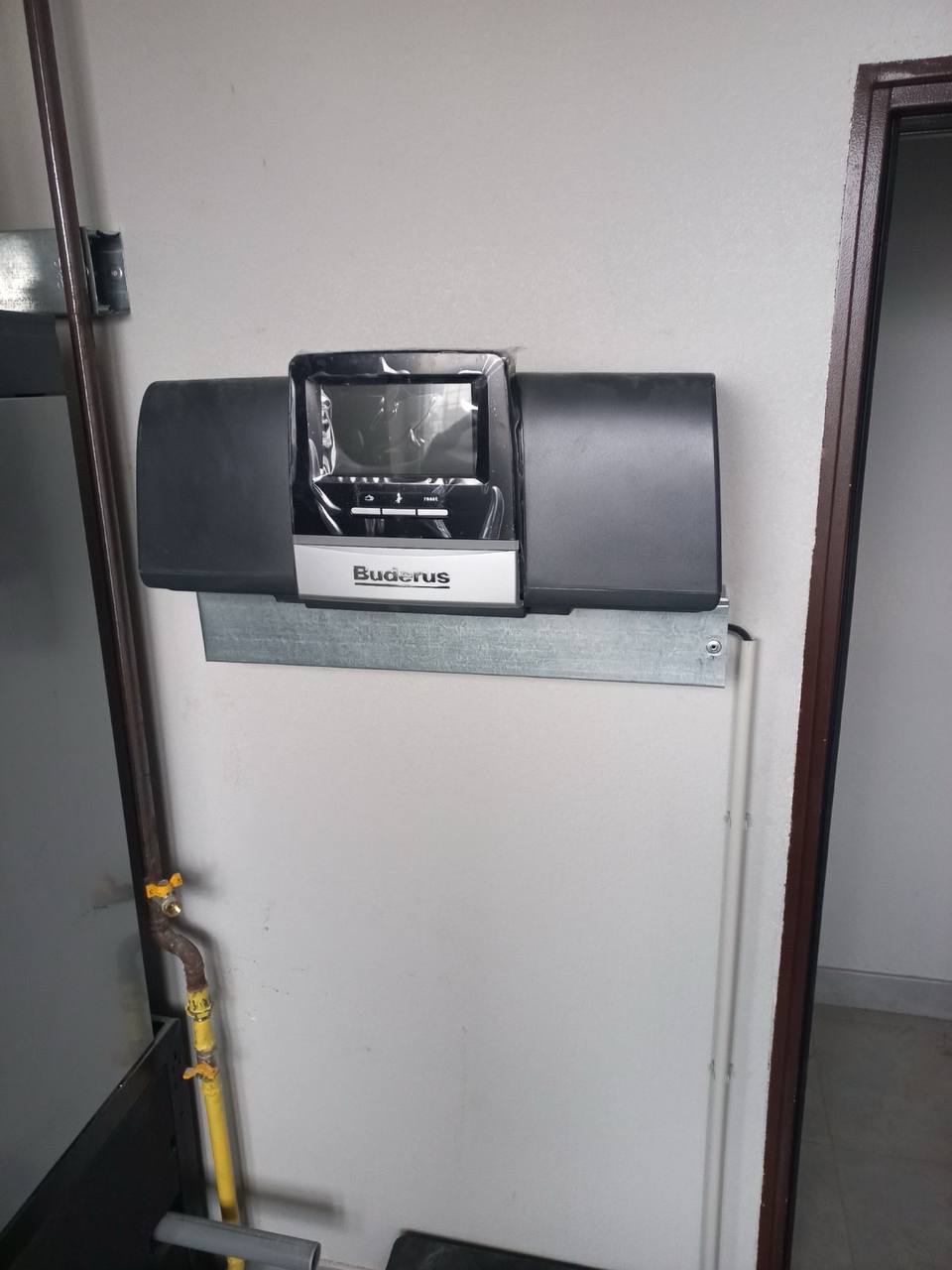

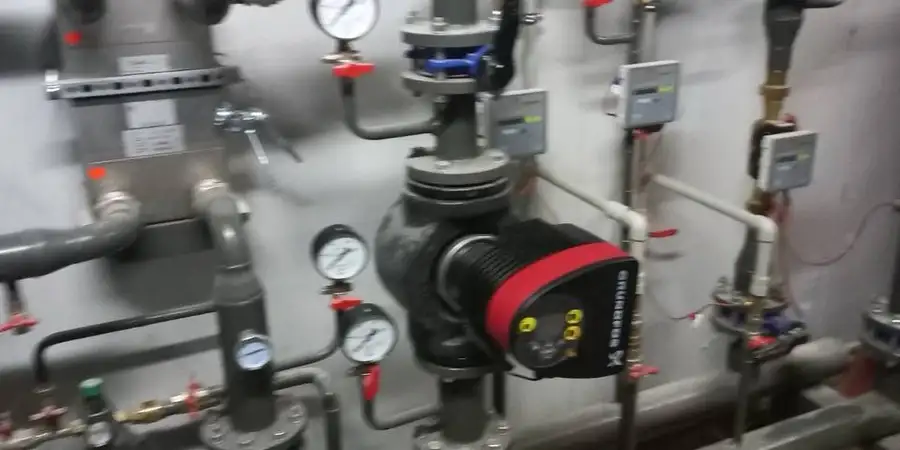

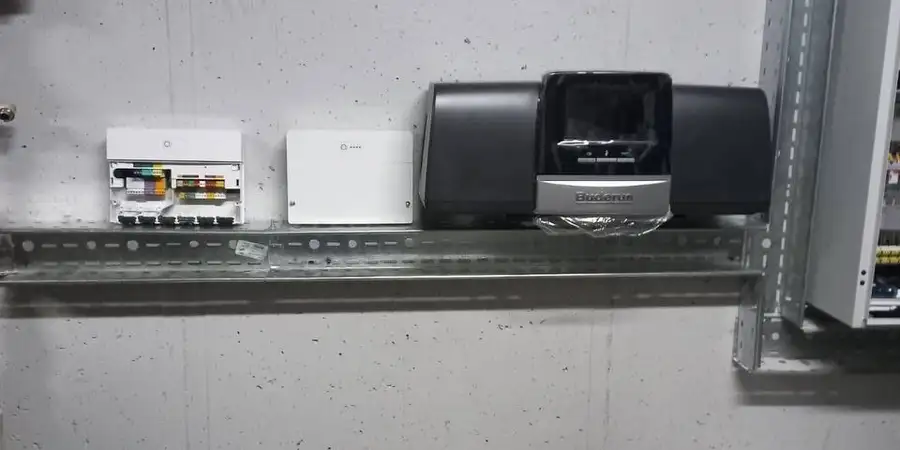

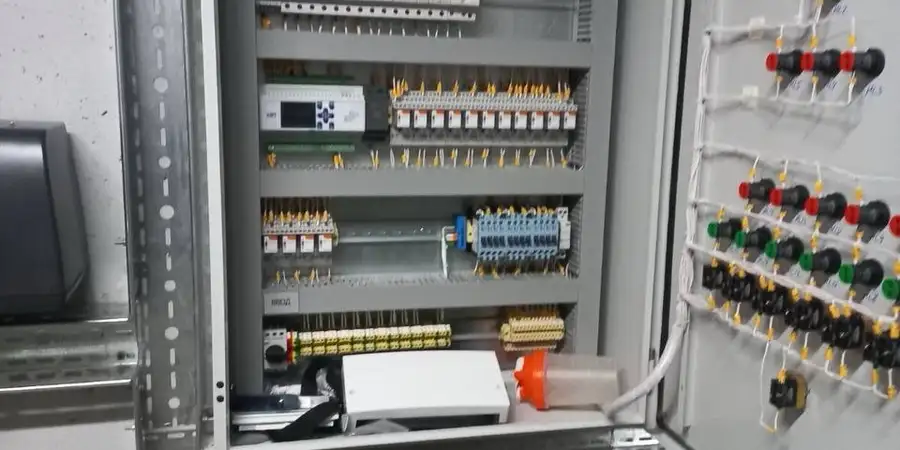

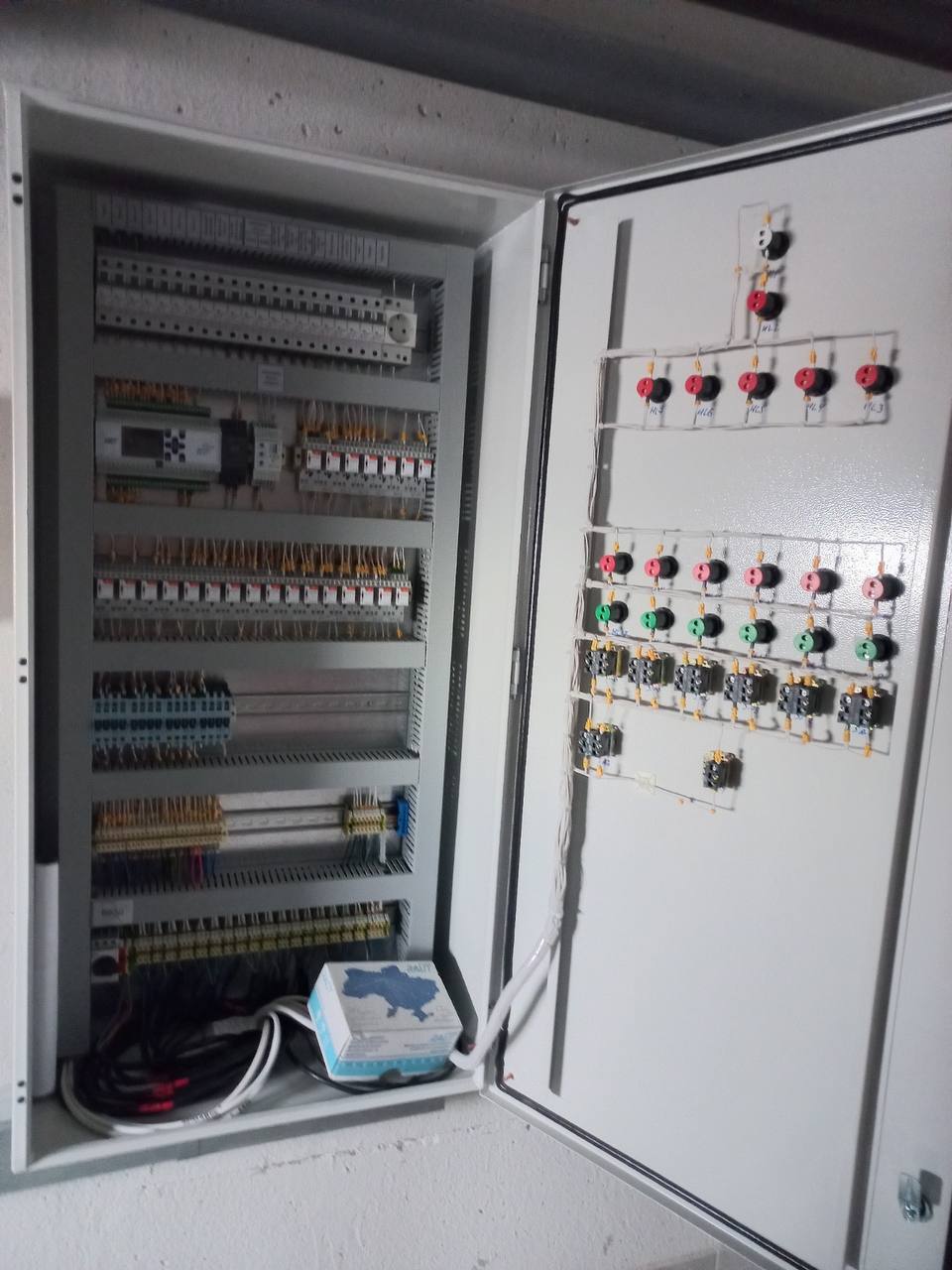

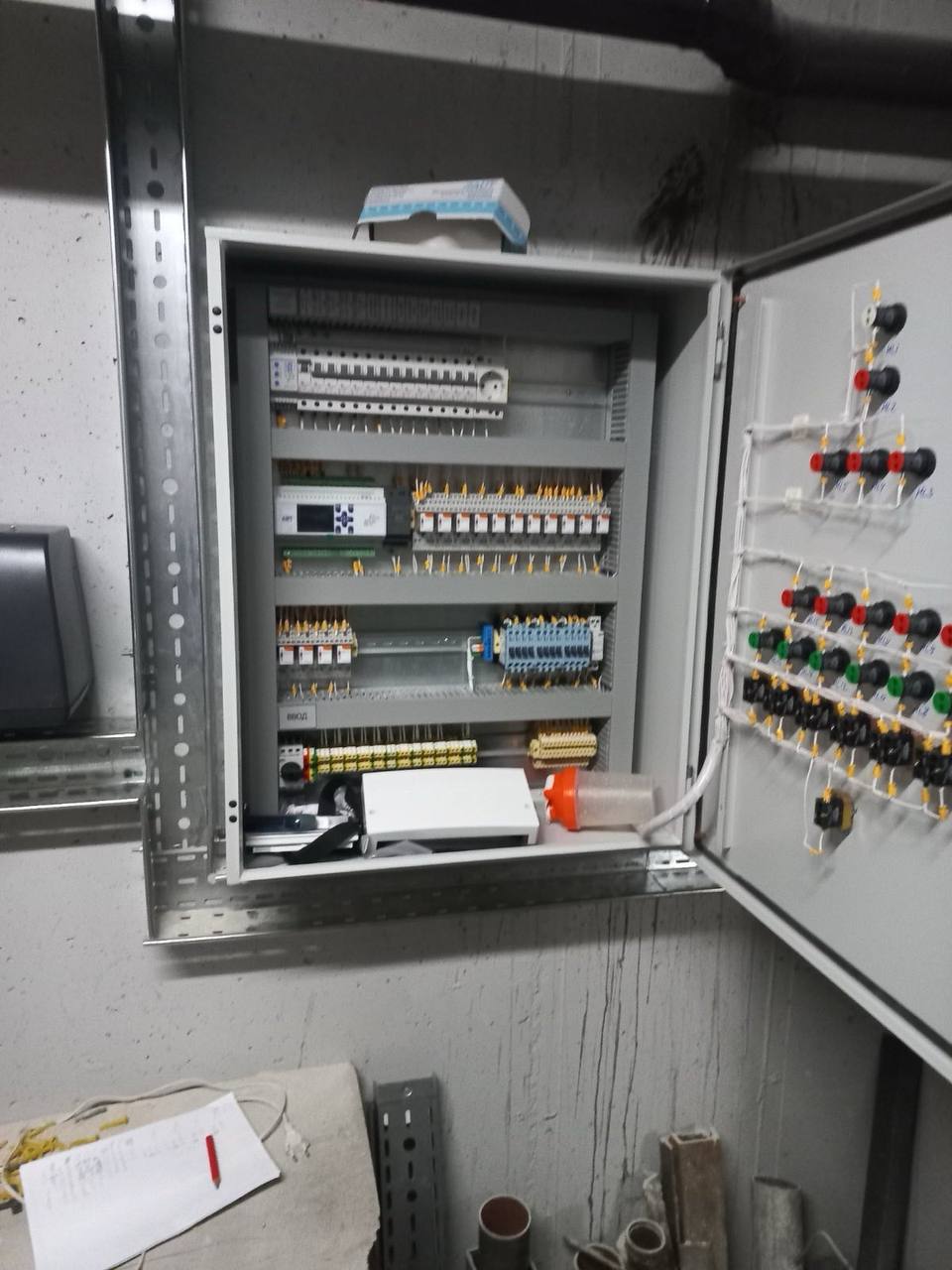

  • Выполняется монтаж системы автоматики котельной и теплового пункта верхней зоны.
  • Выполняется монтаж системы автоматики теплового пункта нижней зоны.

🔷 2 ПК / СПЗ и оборудование

  • Выполняется монтаж кабельных линий систем пожарной сигнализации на 10–25 этажах.
  • Выполняется монтаж клапанов дымоудаления на 2–12 этажах.

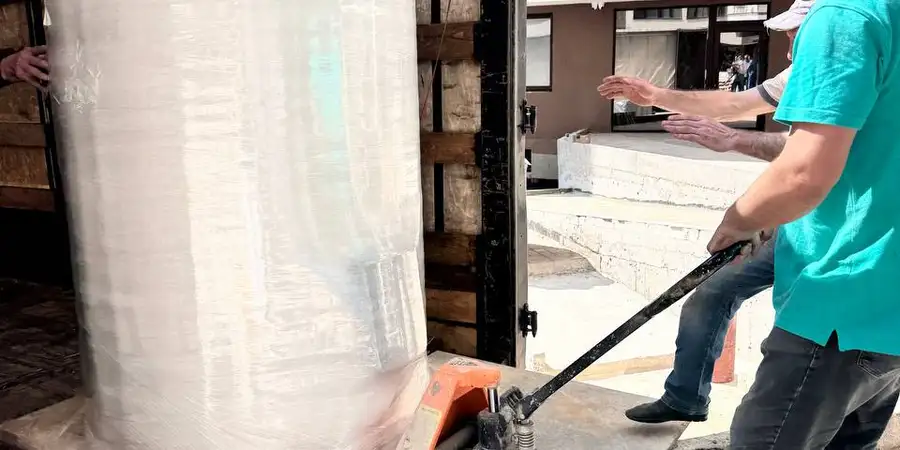

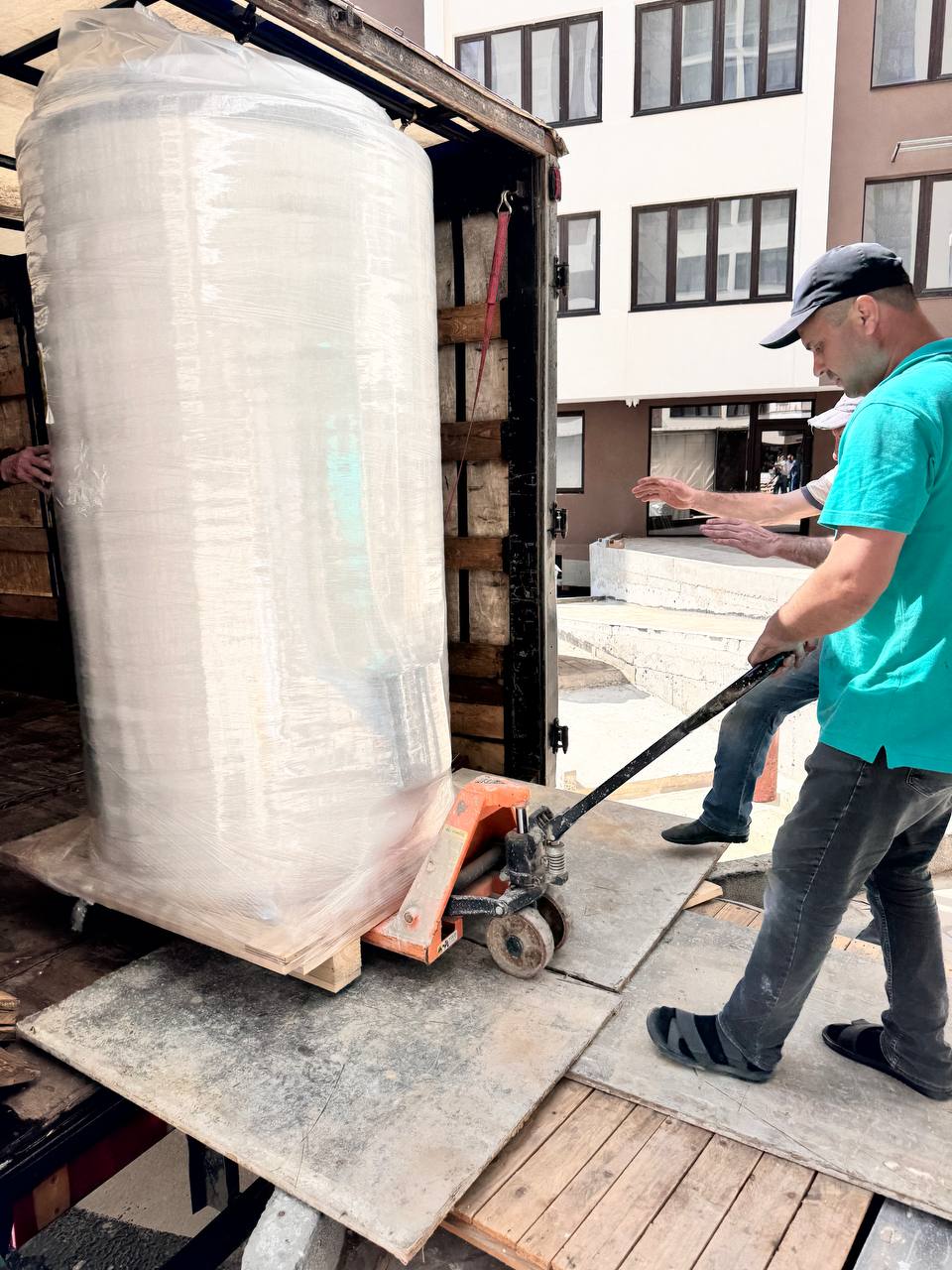

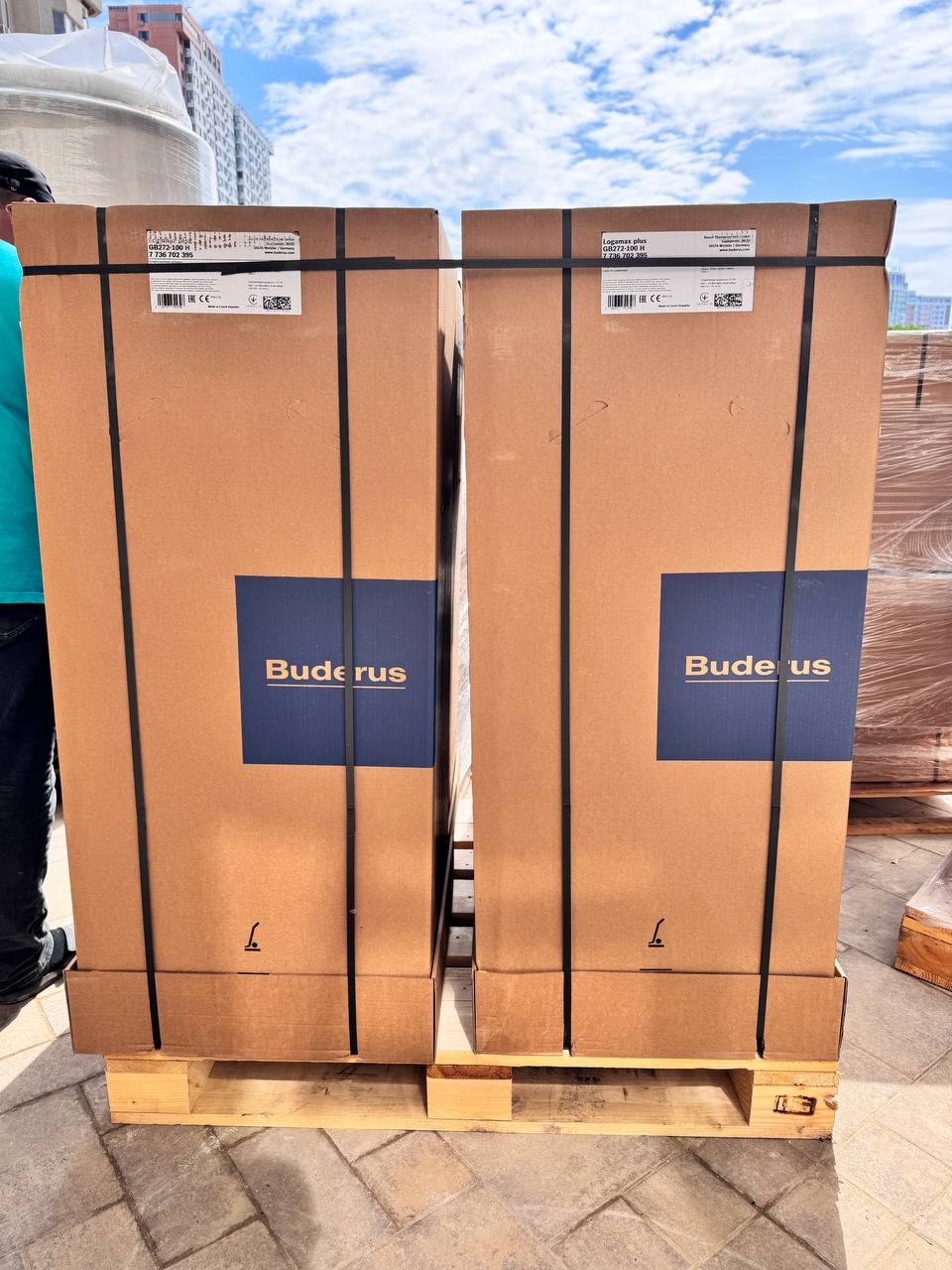

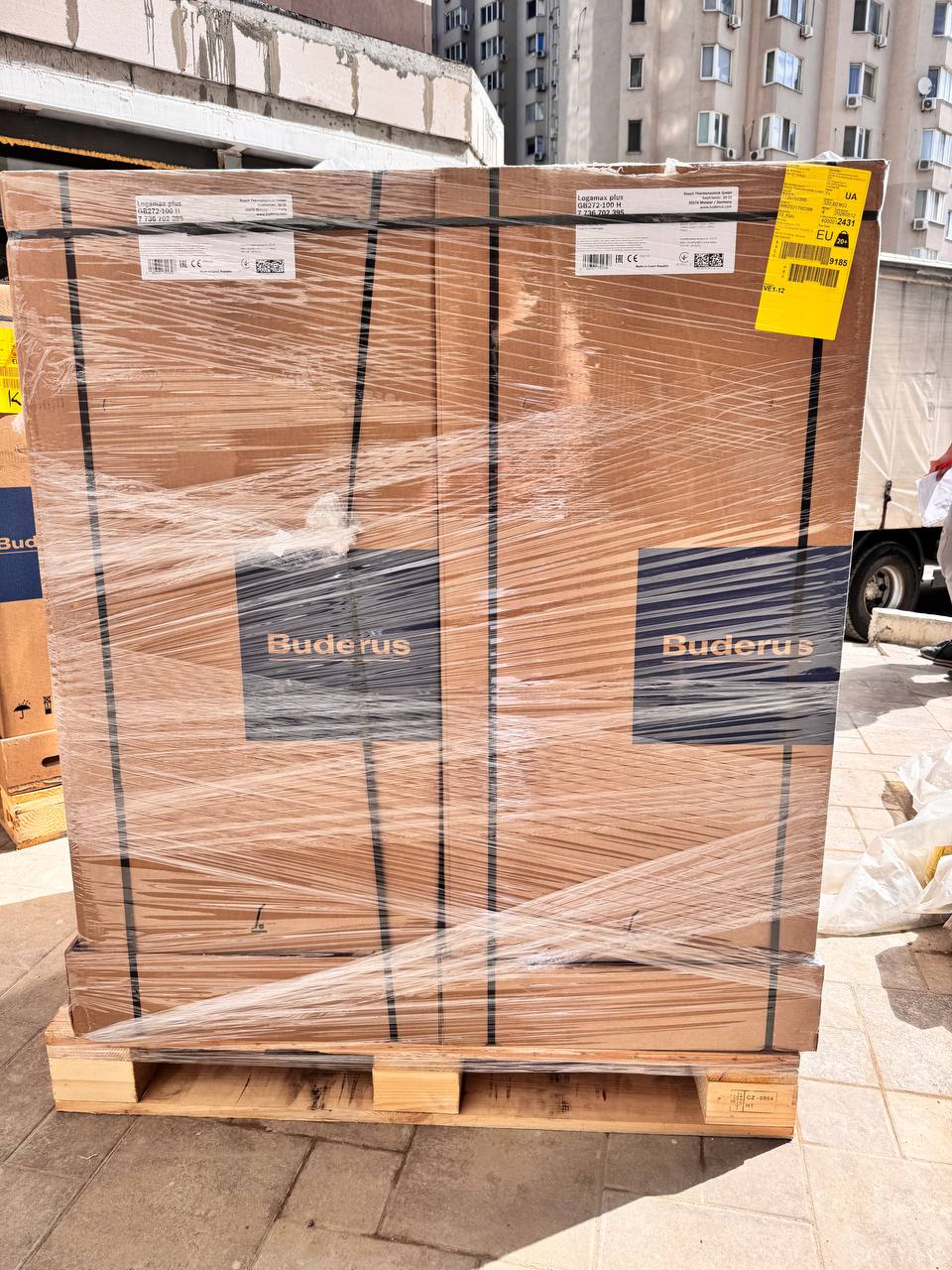

  • Выполнен аванс на поставку оборудования котельной и тепловых пунктов.

🔷 Отделочные работы / 2 ПК

  • Выполнено окрашивание стен и потолка в подвальных помещениях: 3 помещения общей площадью 400 м².
  • Выполняется укладка плитки пола коридоров на 10–15 этажах.

  • Выполняется устройство сапожков на 15–23 этажах.
  • Выполняется устройство и облицовка лифтовых порталов на 3–25 этажах.
  • Выполняется облицовка ЛГК сантехнических шахт на 10–25 этажах.
  • Выполняется сверление отверстий.

🔷 Электрика / 2 ПК

  • Завершены электромонтажные работы по 2 ПК.
  • Выполнен монтаж кабельных линий освещения мест общего пользования и лифтовых холлов — 100%.
  • Выполнена прокладка силовых кабельных линий — 75%.
  • Выполнен монтаж приборов учёта в этажных щитах — 100%.

🔷 3 ПК / ОВ и ВК

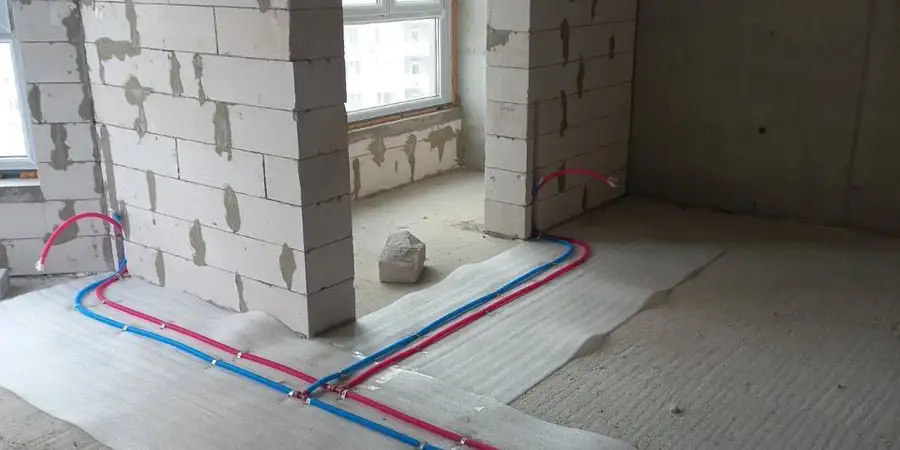

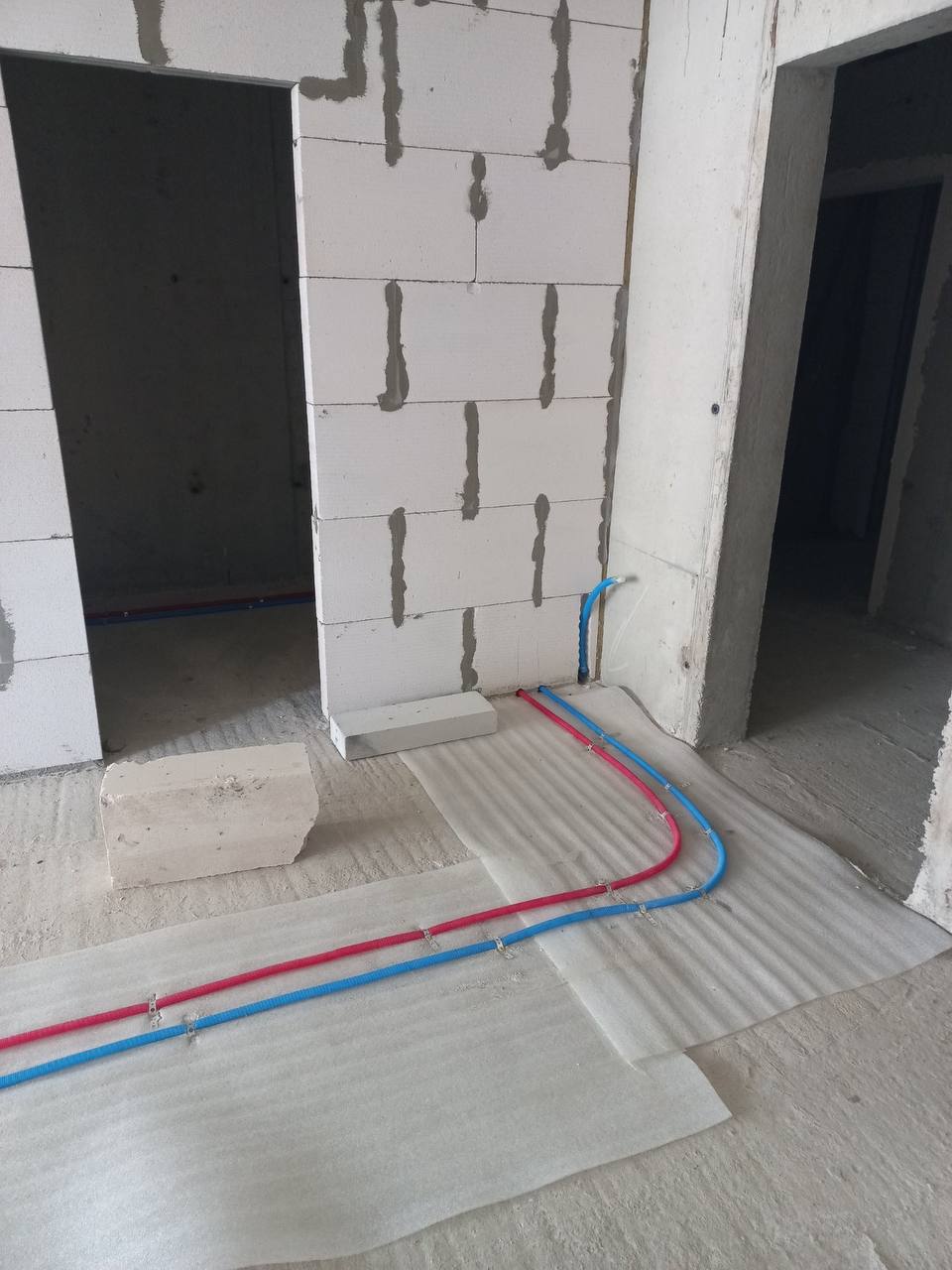

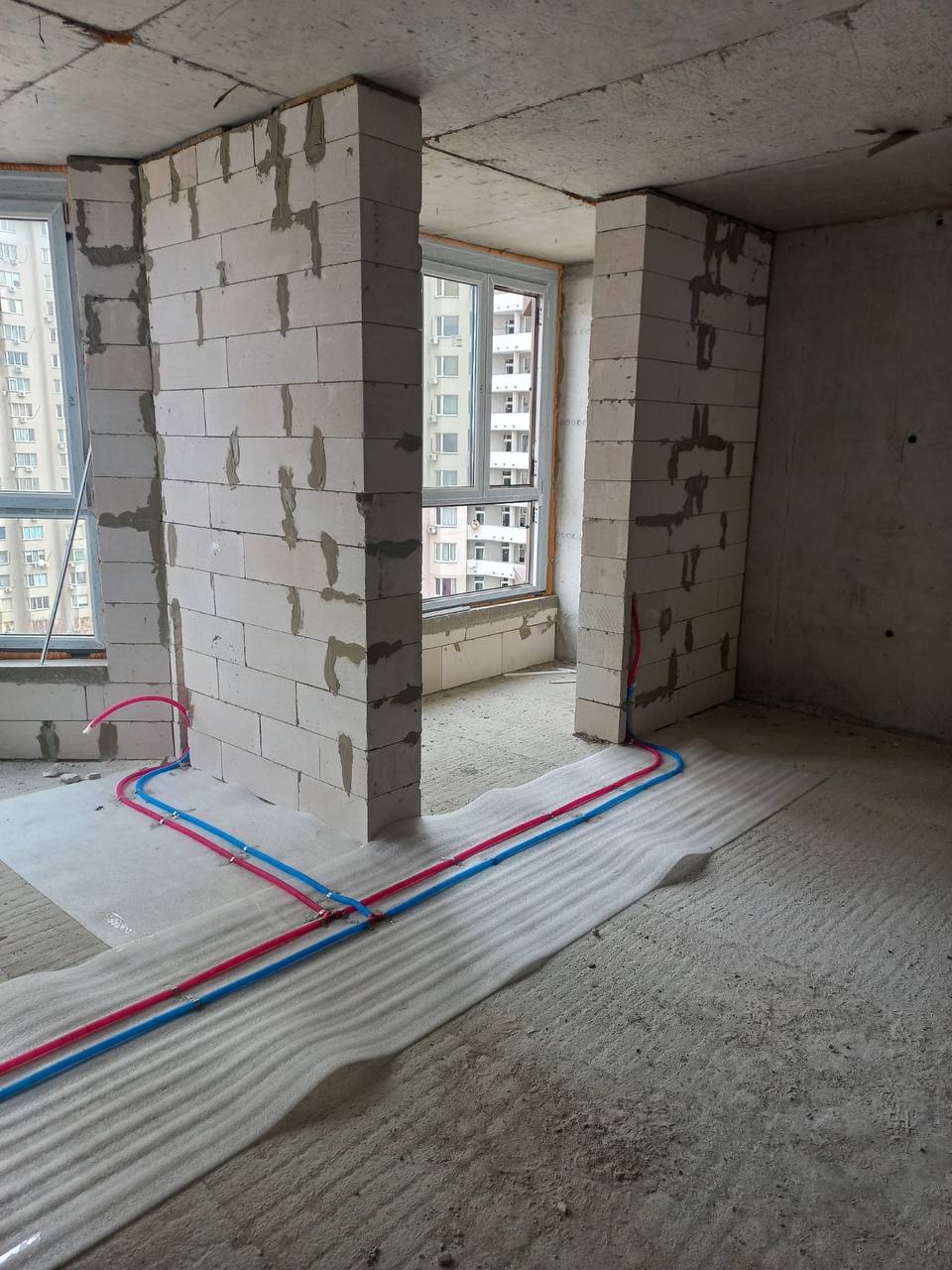

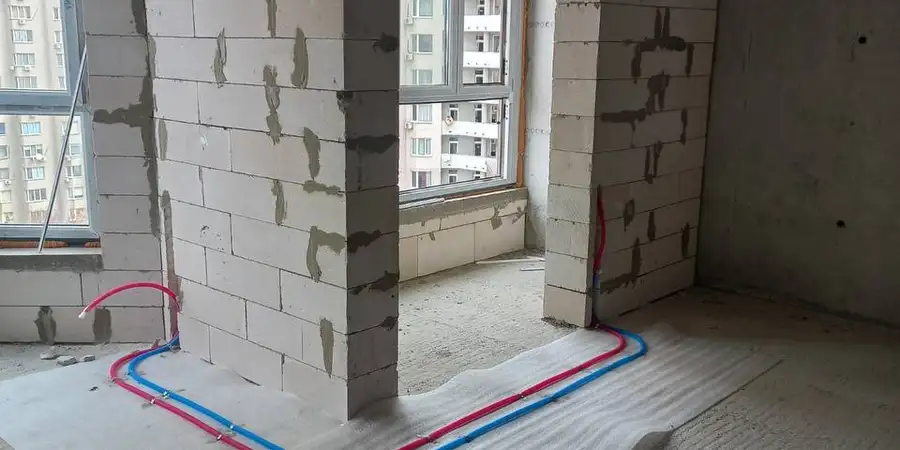

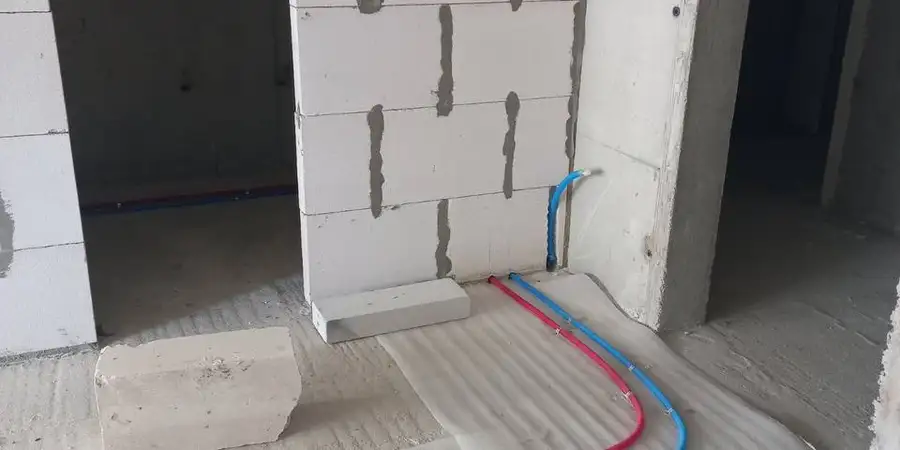

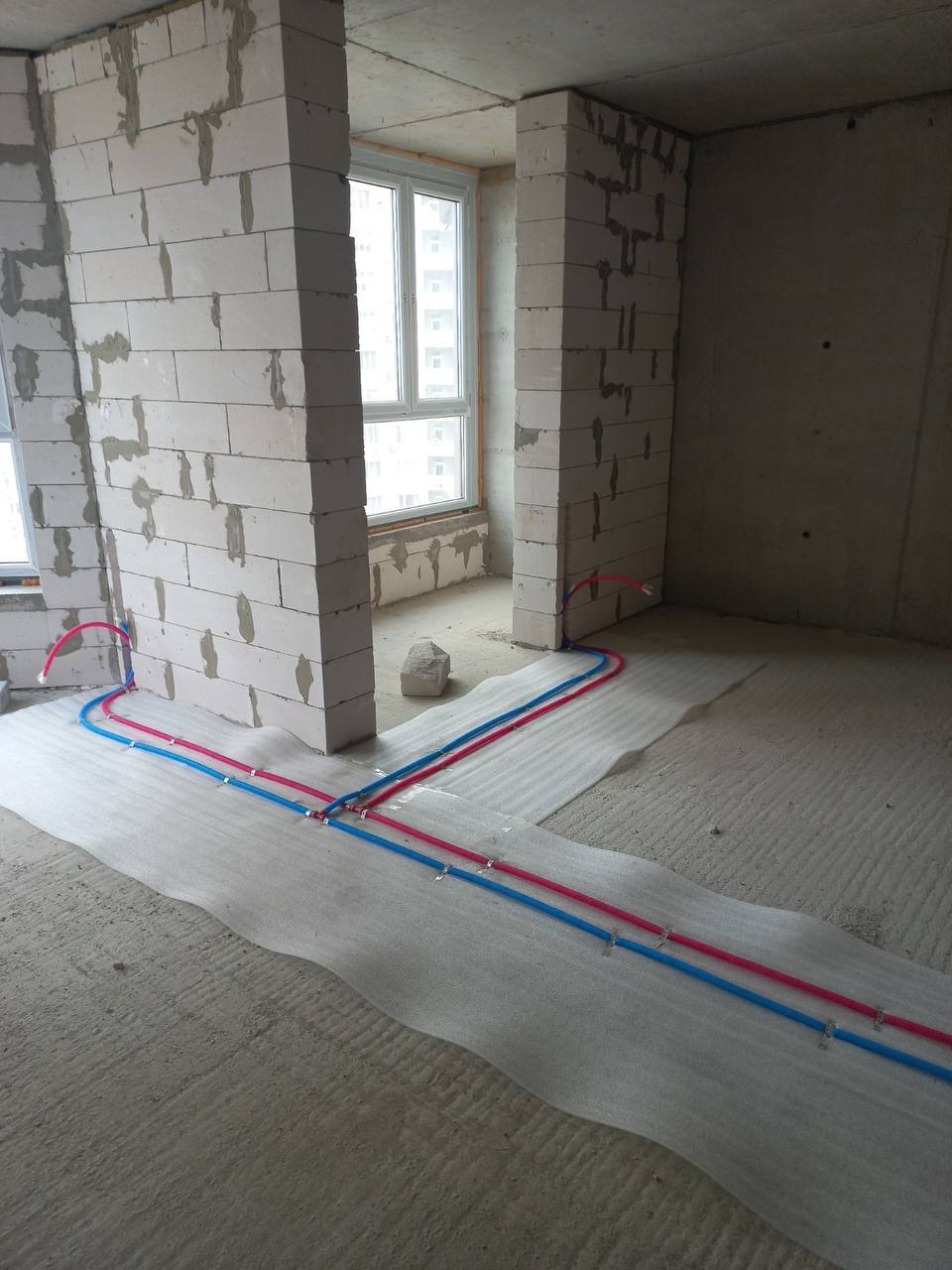

  • Выполняется поквартирная разводка систем отопления и водоснабжения на 14–10 этажах.
  • Выполняется поквартирная разводка систем отопления и водоснабжения на 9–7 этажах.

🔷 3 ПК / электромонтажные работы

  • Заказано электрооборудование и этажные электрощиты.

🔷 Общестроительные работы / 3 ПК

  • Выполняется сверление отверстий.

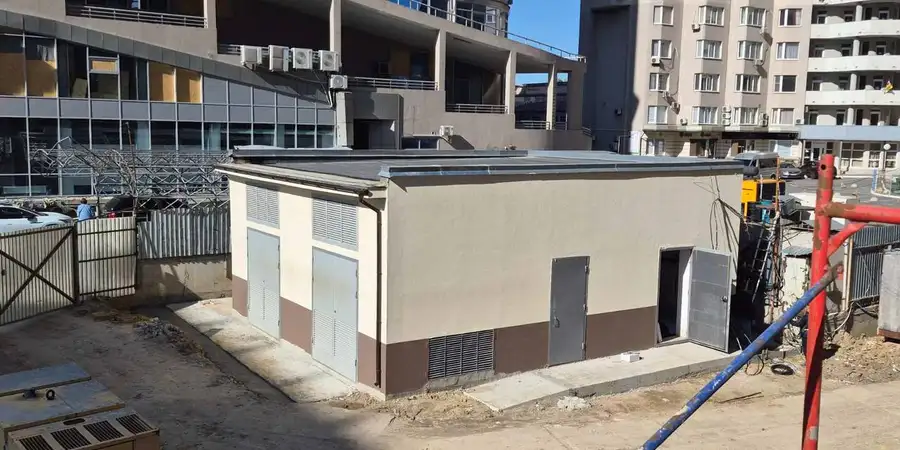

🔷 Электроснабжение и ТП-РП

  • Наружная кабельная линия от ТП-РП до ПС «Чумка» выполнена на 100%.
  • Оборудование ТП-РП смонтировано на 100%.

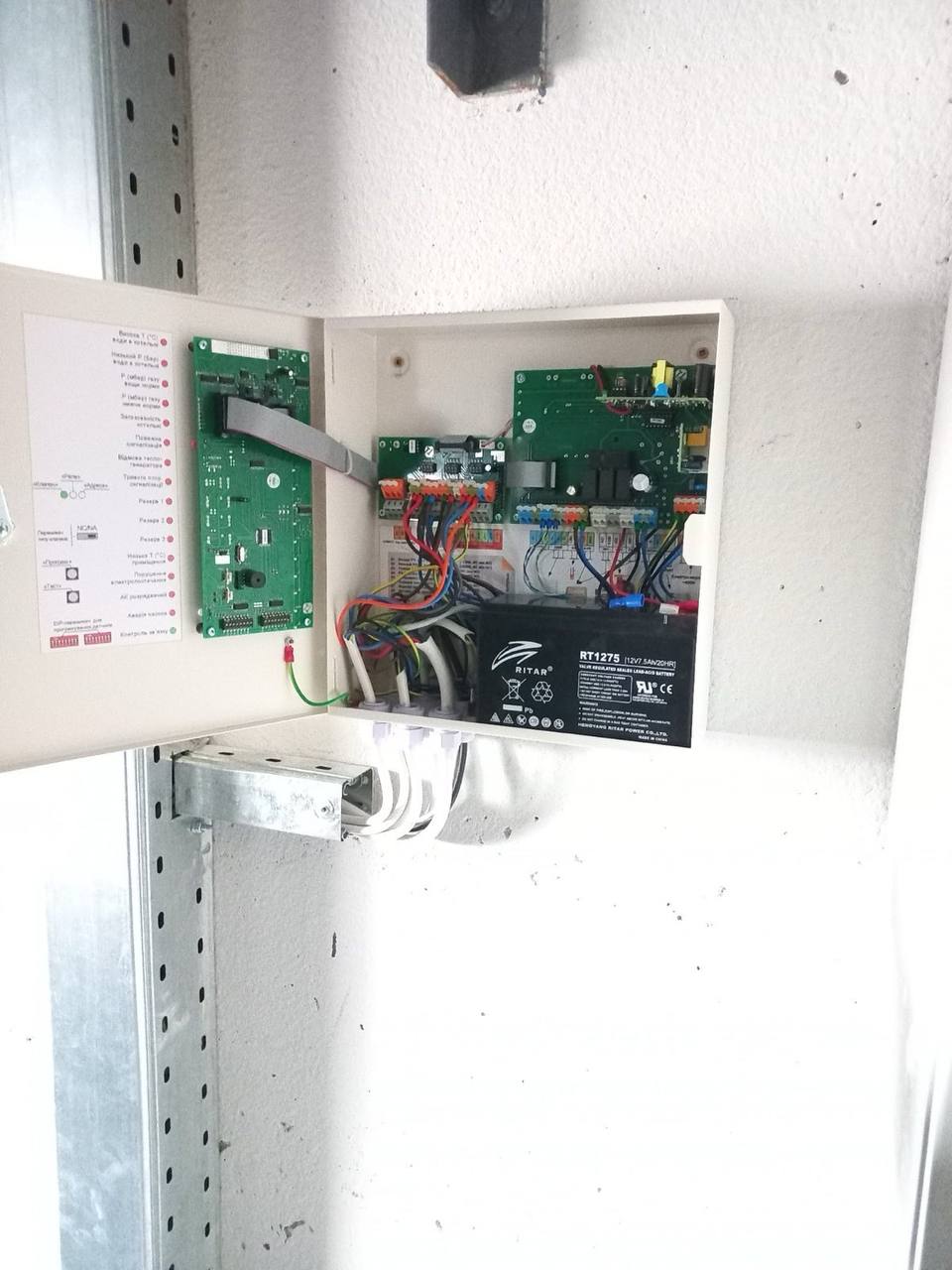

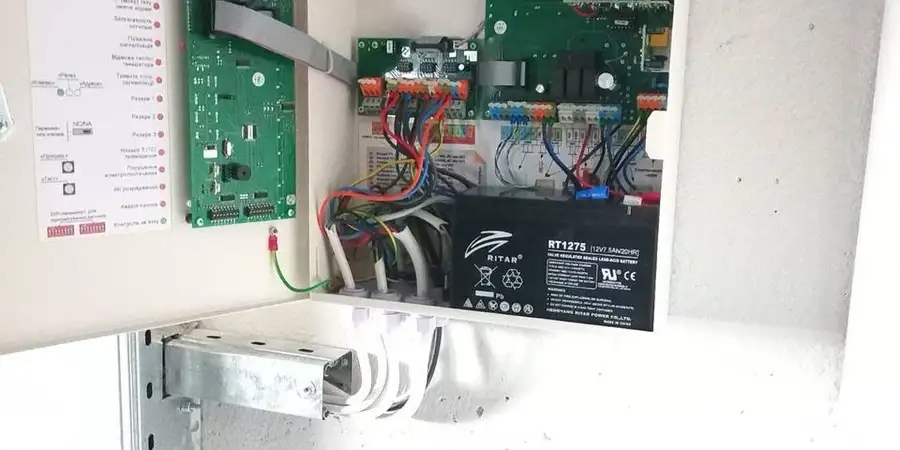

  • Выполняются пусконаладочные работы в ТП-РП.
  • Выполняются работы по диспетчеризации ТП.

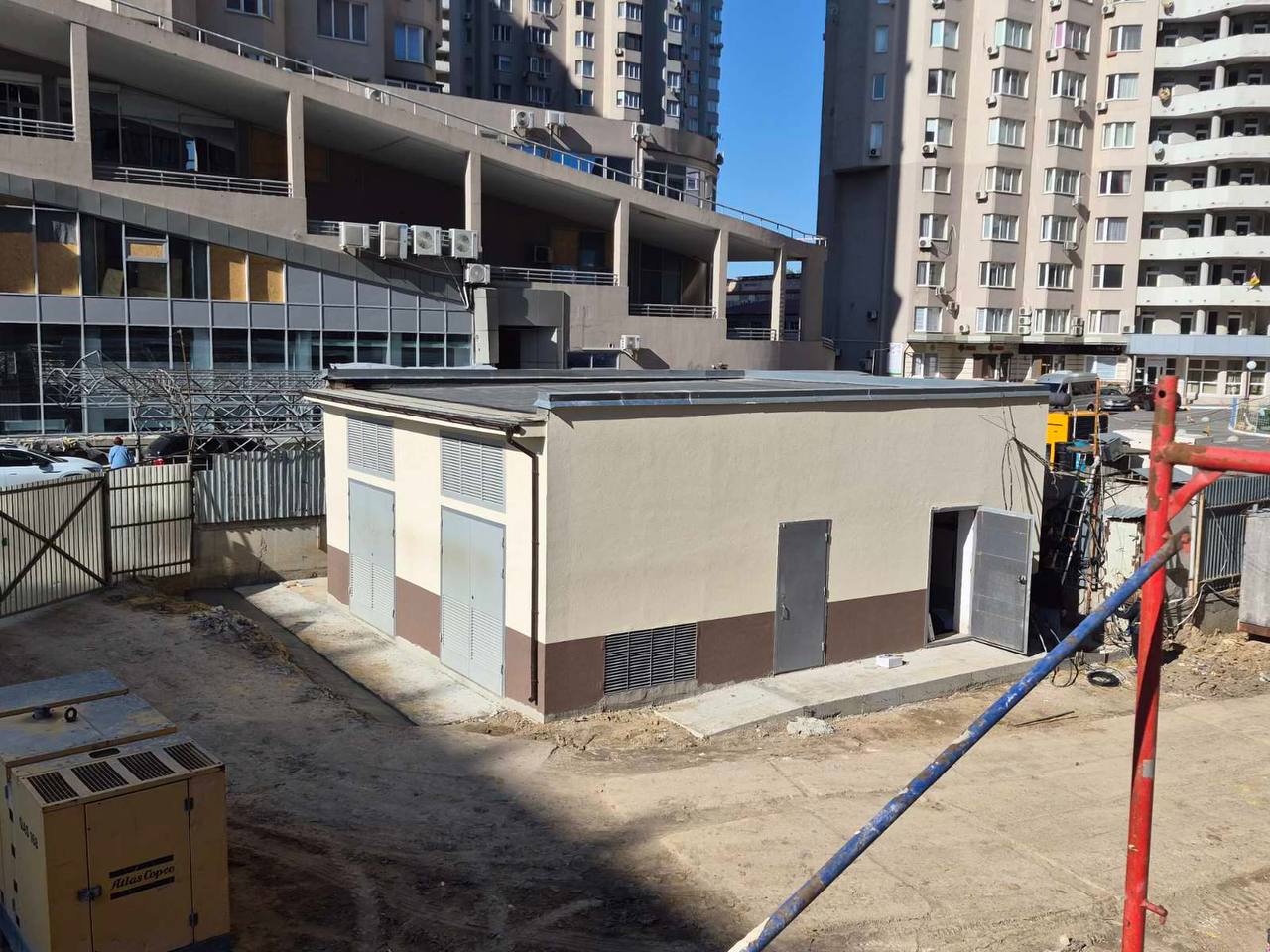

  • Выполнены фасадные работы РП-ТП.

Одесса,
ул. Среднефонтанская, 19-г,
ТЦ «Кристалл» офис 1

+38 (048) 789 44 50
+38 (068) 897 67 50
+38 (093) 000 77 50

График работы:

ПН-ПТ: 10.00-19.00

СБ: 11.00-16.00

Выходной — воскресенье
